Особенности организации ремонтных работ в “окна” большой продолжительности

Продолжительность технического “окна” для производства ка­питальных путевых работ оказывает большое влияние на эффек­тивность производства и производительность ПМС. Если “окно” сравнительно невелико, то значительная часть его времени уходит на разворот и завершение работ.

В последние годы накоплен положительный опыт проведения капитальных путевых работ с закрытием перегона на весь период работ.

Рассмотрим технологический процесс усиленного капитального ремонта с укладкой бесстыкового пути и заменой асбестового бал­ласта на щебеночный при закрытом перегоне на весь период работ.

Участок ремонта двухпутный, электрифицированный, оборудо­ванный автоблокировкой. В плане линия имеет 70 % прямых и 30 % кривых.

Состояние пути до ремонта: рельсы типа Р65, длиной 25 м; на­кладки четырехдырные; промежуточные скрепления костыльные; шпалы деревянные, 1872 шт. / км пути; изолирующие стыки клее­болтовые.

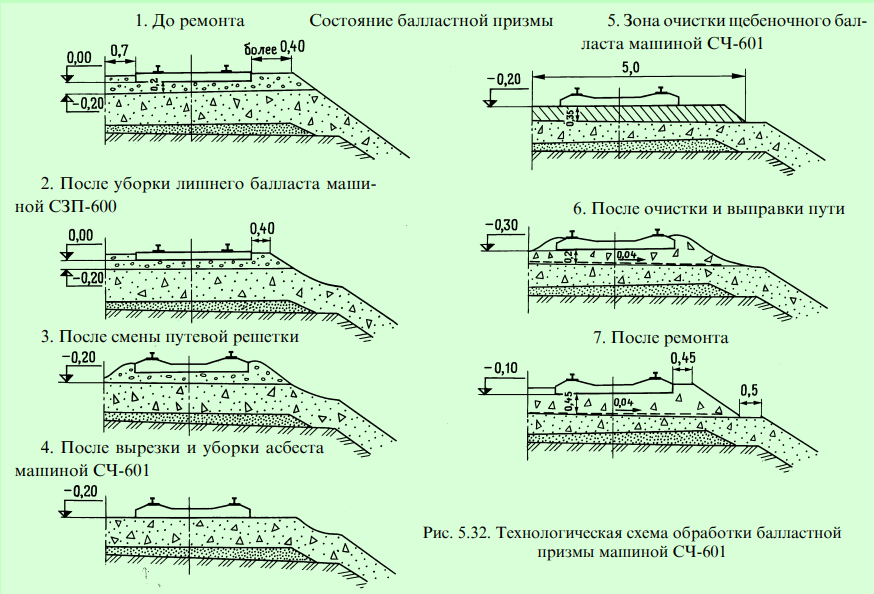

Балластная призма 3-слойная; превышает размеры, установлен­ные типовой конструкцией; состоит из слоя загрязненного асбестового или щебеночного балласта мягких пород толщиной 20 см под шпалой; щебеночного балласта, имеющего в своем составе за­сорители: на участке с обычными условиями — 25 %, на участке уплотненного балласта — 35 %, на участке сильнозагрязненного и уплотненного балласта — 45 %; и песчаной подушки; обочина бал­ластной призмы заполнена загрязненным балластом; водоотвод­ные сооружения засыпаны.

Намечаемое состояние пути после ремонта: рельсы типа Р65, сваренные в плети на длину блок-участка, в изолирующих стыках установлены металлокомпозитные наладки АПАТЭК; шпалы же­лезобетонные 1872 шт./ км пути; скрепление раздельное КБ; наклад­ки в уравнительных пролетах шестидырные; асбестовый балласт (щебеночный мягких пород) вырезан и удален с пути, старый ще­беночный балласт очищен и возвращен в путь; нормативная глу­бина чистого балласта достигается за счет нового балласта; между чистым и неочищенным балластом устроен разделительный слой из геотекстиля на глубине под шпалой 45 см с уклоном 0,04 в сто­рону водоотвода; очищенный балласт имеет в своем составе в сред­нем не более 5 % засорителей, размеры балластной призмы и обо­чина земляного полотна

приведены в соответствие с проектом; от­метки продольного профиля пути понижены на 10 см по отноше­нию к существующим до ремонта; водоотводные сооружения от­ремонтированы и соответствуют требованиям проекта.

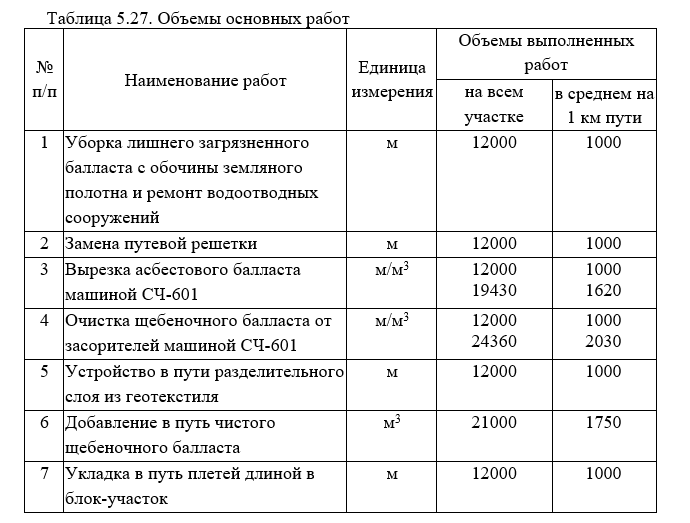

Объемы основных работ, подлежащих выполнению, приведены в табл. 5.27.

Усиленный капитальный ремонт с устройством бесстыкового пути выполняется машинными комплексами в следующей после­довательности:

  • уборка лишнего загрязненного балласта с обочины земля­ного полотна и ремонт водоотводных сооружений;
  • замена старогодной путевой решетки на новую;
  • вырезка асбестового балласта с уборкой его в состав для засорителей, очистка оставшегося щебеночного балласта от засорителей и первая выправка пути;
  • пополнение новым балластом, подъемка и выправка пути, стабилизация балластной призмы;
  • замена инвентарных рельсов на сварные рельсовые плети со сваркой их на длину блок-участка;
  • выправка пути в плане и профиле в соответствии с проек­том, стабилизация балластной призмы, отделка пути и шли­фовка рельсов.

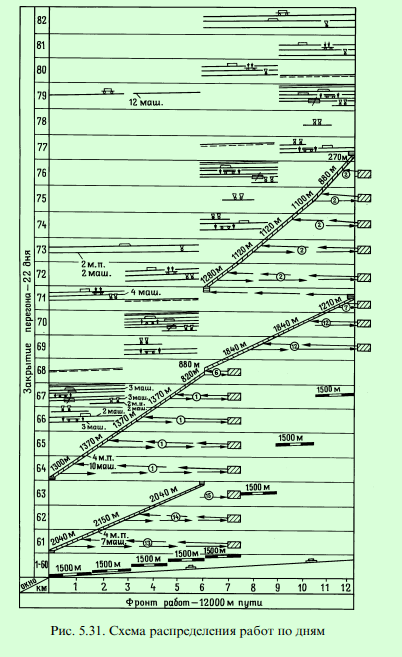

Система предоставления “окон”. Перегон для движения поез­дов закрывается на весь период вырезки асбестового, очистки ще­беночного балласта и выправочно-отделочных работ.

Уборка лишнего балласта, ремонт водоотводных сооружений, задельные работы по замене путевой решетки выполняются в “окно” продолжительностью от 8 часов с периодичностью пре­доставления 5 раз в неделю до закрытия перегона на весь период работ.

Уборку лишнего балласта с обочины земляного полотна и ре­монт водоотводных сооружений ведет специализированная колон на ПМС до начала основных работ по укладке и глубокой очистке в отдельные “окна”.

Для обеспечения нормальной работы машин при подготовке участка удаляют препятствия, которые могут вызвать незаплани­рованную остановку или повреждение работающей техники, уста­навливают места для заезда и съезда с пути машин на автомобиль­ном и гусеничном ходу; закрепляют шпалы добивкой 50 % косты­лей и забивкой дополнительных костылей на 15 % шпал.

Сборка новых звеньев путевой решетки на железобетонных шпалах и разборка или переборка старых звеньев на деревянных шпалах производятся на производственной базе по типовым тех­нологическим процессам, как и замена инвентарных рельсов на длинномерные рельсовые плети и сварка плетей на длину блок-уча- стка.

Путевая решетка снимается и укладывается звеньями длиной 25 м с применением путеукладочных кранов УК-25/9-18. Перетяж­ка пакетов по составу и транспортировка их к крану производит­ся мотовозной платформой МПД-2. Все платформы для перевоз­ки пакетов оборудованы универсальным съемным оборудовани­ем УСО.

Перед снятием звеньев путевая решетка вывешивается электро­балластером. Нормальные стыковые зазоры и путь на ось устанав­ливают при укладке звеньев. Рубки на отводе подготавливают за­ранее по предварительному расчету.

На закрытом для движения поездов перегоне вырезку асбесто­вого балласта и очистку щебеночного от засорителей ведет щебне­очистительная машина СЧ-601.

При очистке щебеночного балласта на поверхность среза с ук­лоном 0,04 в сторону обочины укладывается геотекстиль. Засори­тели и вырезанный асбест поступают в два состава для засорите­лей СЗ-240-6 и выгружаются в местах утилизации.

Работа по удалению асбестового и глубокой очистке щебеноч­ного балласта возможна при различных характеристиках балласт­ной призмы, а производительность машинного комплекса устанав­ливается по расчету с учетом различных условий работы (табл. 5.28).

Выправку пути в плане и профиле со сплошной подбивкой шпал выполняют четыре раза:

  • машиной ВПО-3000 после укладки путевой решетки;
  • машиной ВПР-02 или ВПО-3000 после очистки щебеноч­ного балласта;
  • машиной ВПР-02 после пополнения балласта;
  • машиной типа “Дуоматик” с установкой пути в профиле и плане по проектным отметкам.

Балласт уплотняется динамическим стабилизатором ДСП пос­ле каждой работы машин ВПР-02 и “Дуоматик”. Перераспределе­ниебалласта в пути, оправка и отделка балластной призмы выпол­няются планировщиком балласта ПБ. Балласт из-под подошвы рельсов убирают вручную.

Путевые пикетные знаки снимают в подготовительный период и устанавливают на заключительной стадии отделочных работ.

Лишний балласт у опор контактной сети и в местах препятствий убирают грейферной установкой АГД-1 М(А) в комплекте с прице­пом УП-4.

Старогодные рельсовые плети убирают с перегона с помощью рельсовочного состава или путеукладочного комплекса, оборудо­ванного устройствами Куйбышевской ж.-д.; новые рельсовые пле­ти привозят на рельсовозном составе.

Движение хозяйственных поездов к станции формирования и обратно к месту их постоянной дислокации осуществляется по ут­вержденному графику. Поезда на станции формируют перед выездом на перегон по заранее подготовленным и утвержденным в от­делении железной дороги технологическим схемам.

Перед открытием перегона после выполнения основных работ по укладке путевой решетки и по глубокой очистке балласта путь приводится в состояние, обеспечивающее безопасный пропуск од­ного-двух поездов по месту работ со скоростью 25 км/ч, последую­щих — со скоростью не менее 60 км/ч.

Скорость, установленная для данного участка, восстанавливает­ся после завершения всего комплекса работ, но не более 100 км/ч. Скорость более 100 км/ч разрешается после трехкратного обжатия пути динамическим стабилизатором, прохода путеизмерительно­го вагона и проверки состояния пути начальником ПЧ. При отсут­ствии стабилизаторов пути скорость более 100 км/ч, но не более 140 км/ч,

устанавливается после пропуска по пути не менее 500 ты­с. т груза брутто.

Новые рельсовые плети после укладки в путь подвергают про­фильной шлифовке специальным поездом (РШП). Перед работой РШП осматривают и измеряют сварные стыки, и если их геомет­рия не позволяет ликвидировать неровности проходом РШП, то перед его работой выполняют шлифовку передвижными шлифо­вальными станками. Эти операции проводят после завершения от­делочных работ одновременно на нескольких участках под при­крытием “окна” для основных работ соседних участков.

Усиленный капитальный ремонт бесстыкового пути выполня­ется силами ПМС (172 чел.).

В производственный состав входят: механизированная колонна производственной базы — 56 чел.; колонна подготовительных, ос­новных и отделочных работ — 49 чел.; бригада сопровождения машины СЧ-601 — 4 чел.; цех по обслуживанию машин и механиз­мов на производственной базе — 15 чел.; цех по обслуживанию машин и механизмов основного производства — 48 чел.

Работы по усиленному капитальному ремонту бесстыкового пути на участке протяженностью 12000 м выполняются силами ПМС за 82 дня, при этом в течение 60 суток в “окна” по 8 часов производятся работы по уборке лишнего балласта с обочины зем­ляного полотна, ремонту водоотводов и замене путевой решетки: в течение 22 суток на закрытом для движения поездов перегоне ведут вырезку асбеста, глубокую очистку балласта, выправку и от­делку пути (рис. 5.31).

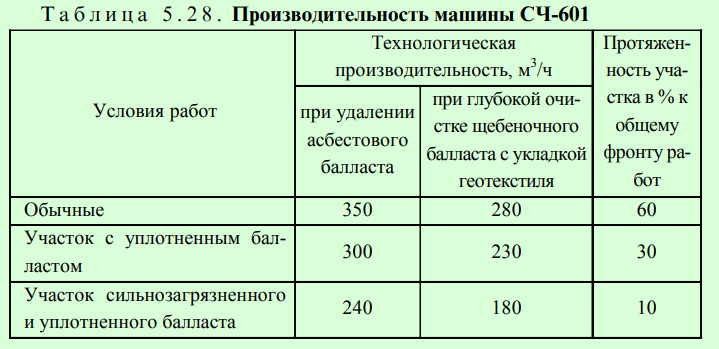

Обработка балластной призмы с вырезкой асбеста и очисткой щебеночного балласта машиной СЧ-601 и укладкой геотекстиля производится в соответствии с рис. 5.32.

В подготовительный период в течение 60 «окон» по отдельному технологическому процессу убирают лишний балласт и ремонти­руют водоотводы.

Для обеспечения бесперебойной работы СЧ-601 предусматри­вают пять задельных “окон”, когда меняют путевую решетку на пяти участках протяженностью по 1500 м.

Перед производством основных работ по замене путевой решет­ки в подготовительный период 13 монтеров пути на фронте работ, соответствующем длине участка основных работ, регулируют сты­ковые зазоры, закрепляют шпалы перед работой электробалласте­ра, снимают путевые пикетные знаки, демонтируют стеллажи по- километрового запаса рельсов, разбирают постоянный переездный настил, опробуют и смазывают стыковые болты, подготавливают места для заезда на путь и съезда с него землеройной техники.

На производственной базе ведут сборку новых звеньев путевой решетки на железобетонных шпалах и разборку или переборку ста­рых звеньев на деревянных шпалах.

Работы по замене путевой решетки на участке 12000 м требуют 8 ”окон”.

За пять задельных “окон” меняют путевую решетку на протяже­нии 7500 м. Последующая работа по смене решетки производится в “окна”, совмещенные с вырезкой и очисткой балласта (рис. 5.33).

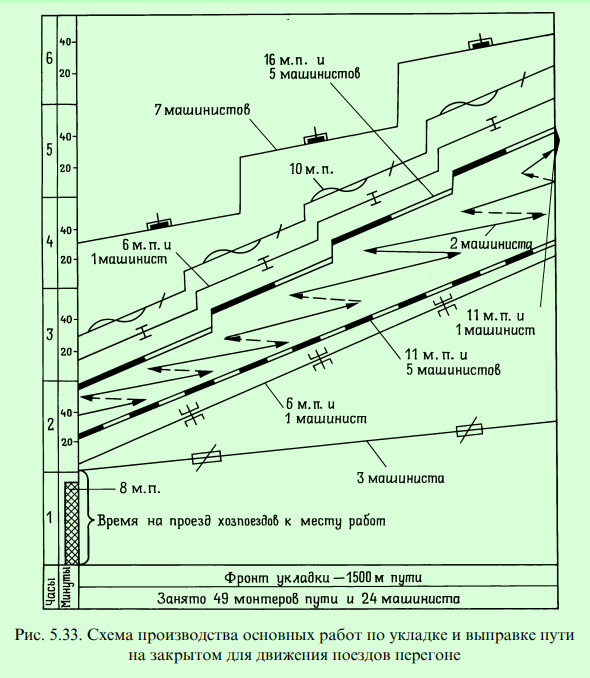

На закрытый для движения поездов перегон со станции отправ­ляются на участок укладки: первым поездом — машина ВПО-3000 с локомотивом; вторым — укладочный поезд, состоя­щий из локомотива, платформ, оборудованных унифицирован­ным съемным оборудованием (УСО) и загруженных пакетами зве­ньев; двух моторных платформ и путеукладочного крана УК-25/ 9-18; третьим — разборочный поезд, состоящий из путеукладоч­ного крана УК-25/9-18, порожних платформ, оборудованных УСО, одной моторной платформы, одной четырехосной платформы с электролебедкой для перетяжки пакетов и локомотива; четвертым — электробалластер с локомотивом.

До прихода хозяйственных поездов 8 монтеров пути разбирают временный переездный настил и подготавливают место для заряд­ки машины ВПО-3000.

Электробалластер поднимает путевую решетку и обрушает бал­ласт в шпальных ящиках.

Вслед за этим 6 монтеров пути и 1 машинист разболчивают сты­ки, оставляя в рельсах накладки, сболченные на один болт.

По мере подготовки фронта работ путеразборочный кран УК-25/9-18 демонтирует путевую решетку, звеньями по 25 м фор­мирует ее в пакеты, перемещает на платформы и закрепляет. Рабо­ту выполняют 11 монтеров пути и 5 машинистов.

Затем бульдозером и автогрейдером среднего типа срезается вер­хний слой балластной призмы и у концов шпал со стороны между­путья и обочины формируются два вала из асбестового балласта.

Путеукладочным краном УК-25/9-18 укладывают новую путе­вую решетку на инвентарных рельсах звеньями длиной по 25 м. Работу выполняют 16 монтеров пути и 5 машинистов, из них 2 мон­тера устанавливают нормальные стыковые зазоры.

За путеукладчиком 6 монтеров и 1 машинист устанавливают накладки и сболчивают стыки электрогаечными ключами, а 10 мон­теров поправляют шпалы по эпюре и рихтуют путь.

В конце участка работ 11 монтеров и 1 машинист заготавливают по предварительному расчету рубки и укладывают их на отводе.

Машина ВПО-3000 выправляет путь в плане и по уровню.

Основные работы по вырезке асбестового, очистке щебеночного балласта и первой выправке пути. Эти работы производятся машин­ными комплексами на участке протяжением 12000 м в течение 17 дней с закрытием перегона для движения поездов на круглые сутки (см. рис. 5.31).

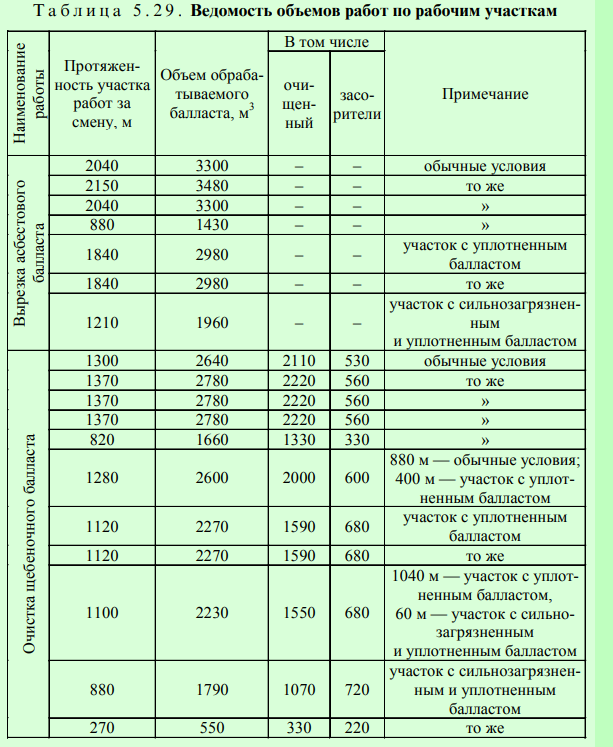

Объемы работ с балластом при глубокой очистке с распределе­нием по рабочим участкам приведены в табл. 5.29.

На восьмой день после закрытия перегона, закончив очистку балласта на подготовленном фронте работ, машина СЧ-601 при­ступает к вырезке асбеста.

На одиннадцатый день, закончив вырезку асбеста по всему фронту работ, СЧ-601 возвращается назад для очистки щебеночного балла­ста. Работы по вырезке и очистке балласта длятся 17 дней.

Вслед за очисткой машина ВПР-02 или ВПР-3000 выправляет путь в плане, в профиле и по уровню с дневной производительнос­тью 3,0 км; стабилизатор уплотняет балласт. На участке протяже­нием 12000 м работы выполняются за 4 дня (66, 69, 74, 77-й дни) (см. рис. 5.31).

После первой выправки на участках длиной по 1500 м из хоппер-дозаторной вертушки 2 монтера пути и 2 машиниста выгружа­ют щебеночный балласт.

Электробалластер поднимает путевую решетку. Машина ВПР-02 выправляет путь в профиле, плане и по уровню, стабили­затор уплотняет балласт, а планировщик оправляет откос баллас­тной призмы. Работы выполняются за 4 дня (67, 70, 76, 79-й дни) (см. рис. 5.31).

Работы по замене инвентарных рельсов на сварные рельсовые плети со сваркой их на длину блок-участка на участке протяжени­ем 12000 м выполняются за 4 дня (68, 71,77, 80-й дни, см. рис. 5.31). Предварительно в 67, 70, 76, 79-й дни с рельсовозного состава выг­ружаются рельсовые плети. Работу по замене плетей со сваркой ведут по типовым технологическим процессам.

Отделка пути и шлифовка рельсовых плетей. Два машиниста автомотрисой АГД-1М(А) в комплекте с прицепом УП-4 убирают лишний балласт у опор контактной сети.

Два монтера пути и 2 машиниста из хоппер-дозаторов выгру­жают щебеночный балласт для выправочных работ.

Выправка с постановкой пути в проектное положение выполня­ется на участке 12000 м за 4 дня (71, 72, 80, 81-й дни, рис. 5.31). Ра­бота ведется машиной “Дуоматик 09-32” по проекту с окончатель­ной выправкой всех круговых и переходных кривых с улучшением сопряжения кривых, удлинением и устройством прямых вставок между ними; с устройством вертикальных кривых, сопрягающих смежные элементы профиля. Вслед стабилизатор уплотняет балла­стную призму.

В местах нехватки балласта 2 монтера пути и 2 машиниста выг­ружают щебень из хоппер-дозаторов, планировщик отделывает балластную призму (73, 82-й дни, см. рис. 5.31).

Девятнадцать монтеров пути подрезают балласт из-под подо­швы рельсов, устанавливают и красят путевые знаки, устраивают стеллажи для покилометрового запаса и укладывают на них рель­сы, а также ремонтируют переезд. На графике эти работы не по­казаны.

После завершения всех выправочных работ по участку в целом производится профильная шлифовка новых рельсовых плетей по­ездом РШП (79, 82-й дни, см. рис. 5.31).

На этом работы на участке заканчиваются.

Особенности технологии ремонта бесстыкового пути и ремонта звеньевого пути с укладкой плетей бесстыкового пути

Усиленный капитальный и капитальный ремонт бесстыкового пути (или звеньевого с устройством бесстыкового) при современ­ных технологиях заканчиваются заменой инвентарных рельсов бес­стыковыми сварными рельсовыми нитями.

С целью повышения эффективности бесстыкового пути длина рельсовых плетей увеличивается до блок — участка или пе — регона.

Рельсовые плети длиной 800 м и менее свариваются на рельсос­варочных предприятиях (РСП). С РСП плети вывозят на перегон, где сваривают в плети длиной до блок-участка или перегона. При сварке плетей применяется только электроконтактная сварка. Как в условиях РСП, так и при сварке в пути, все сварные стыки должны быть нормализованы. Все стыки, сваренные в РСП, должны быть отмечены на рельсе двумя вертикальными полосами (по одной полосе на расстоянии 100 мм от стыка), а сваренные в пути — двумя парами вертикальных по — л о с на таком же расстоянии от стыка.

На концах плетей, изготовленных в РСП и предназначенных для сварки в пути, необходимо иметь по одному монтажному болтово­му отверстию, которое используется для закрепления плетей и стя­гивания их с состава.

Изготовление и укладка плетей длиной до блок-участка, пере­гона могут быть выполнены одним из четырех способов:

  • сваркой внутри колеи заранее выгруженных плетей спосо­бом предварительного изгиба в плети длиной до блок-участ­ка (при длинах не более 1600 м) с последующей надвижкой на подкладки;
  • укладкой на подкладки и приведением к оптимальной тем­пературе “коротких” плетей с последующей сваркой в длин­ную плеть;
  • сваркой с предварительным изгибом рельсовых плетей при их укладке;
  • сваркой с предварительным изгибом эксплуатируемых пле­тей.

При сварке плетей длиной до блок-участка или перегона из пле­тей, сваренных в середине колеи, работы выполняются в следую­щем порядке:

  • в середине колеи свариваются плети длиной до блок-участ- ка (длиной не более 1600 м);
  • сваренные плети надвигаются на подкладки и приводятся к оптимальной температуре с использованием гидравличес­ких натяжных устройств (ГНУ) или нагревательных устано­вок. При необходимости последующего удлинения между плетьми укладывают временный рельс длиной 8—11 м, со­единенный с концами плетей шестидырными накладками, стя­нутыми полным комплектом болтов.

При увеличении длин плетей последовательной приваркой спо­собом предварительного изгиба к ранее уложенным вновь уклады­ваемых плетей работы по сварке и надвижке каждой пары плетей выполняются в одно “окно”.

Если укладка выполняется при оптимальной температуре зак­репления, то плети закрепляются, а если вне оптимальной темпе­ратуры, то привариваемые плети должны быть введены в о п т и — мальную температуру закрепления.

На участках с тональными рельсовыми цепями укладываются, как правило, плети длиной до перегона. В отдельных случаях раз­решается укладка плетей длиной до блок-участка с устройством на границе блок-участка уравнительного пролета из трех пар уравни­тельных рельсов длиной по 12,5 м.

На участках, где отсутствуют тональные рельсовые цепи, укла­дываются плети длиной до блок-участка или перегона. При уклад­ке плетей длиной до блок-участка в местах размещения светофо­ров между концами плетей укладываются четыре пары уравнитель­ных рельсов длиной по 12,5 м с размещением посередине изолиру­ющих стыков с шестидырными стеклопластиковыми накладками АПАТЭК, втулками и высокопрочными болтами, затянутыми кру­тящим моментом 1100 Н-м, или три рельса с изолирующим стыком, при этом рельс, в середине которого собран изолирующий стык, должен располагаться посередине.

В случае укладки плетей длиной до перегона между плетьми длиной до блок-участка может ввариваться рельсовая вставка дли­ной 12,5 м с высокопрочным изолирующим стыком и металлоком­позитными накладками АПАТЭК Р65 М-К посередине.

Температура рельсов определяется специальным термометром. Точность измерений температуры ±1 °С, пределы измерений от -65 °С до +70 °С. Температура закрепления каждой рельсовой пле­ти должна быть записана на концах плети и в Паспорте-карте бес­стыкового пути с длинными плетьми и журнале учета их службы.

Уравнительные рельсы между собой и с плетьми соединяются с помощью шестидырных накладок, стягиваемых полным комплек­том стыковых болтов, затянутых крутящим моментом 600 Н-м.

В регионах Севера, Сибири и Дальнего Востока должны приме­няться высокопрочные стыковые болты, затягиваемые крутящим моментом 1100 Н-м. До поступления высокопрочных болтов раз­решается применять обычные.

Между концами плетей и звеньевым путем должны быть уложе­ны 2 уравнительных рельса длиной по 12,5 м.

После укладки и закрепления плетей на участке бесстыкового пути против каждого пикетного столбика должны быть обустрое­ны “маячные” шпалы и на шейке и подошве рельса с внутрен­ней стороны нанесены белой масляной краской риски (полосы ши­риной 1 см). Риски наносятся в створе с боковой гранью накладки.

Через 12—15 дней на вновь уложенных участках бесстыкового пути работниками ПМС и дистанций пути совместно должно быть проведено обследование бесстыкового пути с провер­кой натяжений клеммных, затяжных и стыковых болтов, положе­ния прокладок-амортизаторов, возможных продольных смещений плетей, осыпаний балласта и проведены работы по устранению об­наруженных неисправностей силами ПМС.

В этот же период следует произвести шлифовку уложенных рельсовых плетей.

Главная особенность выполнения работ на бесстыковом пути машинами, связанными с поднятием, поперечным и продольным сдвигом и другими воздействиями на всю путевую решетку и балластную призму — существенное ослабление сопротивления ее пе­ремещениям и дополнительные механические воздействия на ос­лабленный путь.

В последние годы на отечественных железных дорогах активно внедряются щебнеочистители с выгребными цепями.

Такие щебнеочистители смонтированы на специальных однопро­летных фермах, поэтому их вписывание в кривые по поперечному смещению подъемно-рихтующих устройств (ПРУ) отличается от работы ПРУ двухферменных машин. Машины, оснащенные двумя ПРУ, типа ЩОМ-ДО и РМ, обеспечивают не только лучшую рих­товку пути, но и надежнее удерживают (фиксируют) путевую решет­ку в плане по сравнению с машинами, имеющими одно ПРУ. Анало­гичные показатели характеризуют и противовыбросное рихтовоч- но-фиксирующее устройство (РФУ) на двухферменных ЩОМ.

По сравнению с щебнеочистителями с подрезными ножами на базе ЭЛБ-1 и ЭЛБ-3 новые машины имеют следующие отличия: подъемка путевой решетки незначительна (0—15 см); длина свобод­ного пролета машин и протяженность ослабленного пути в 1,5— 3 раза меньше. При нулевой подъемке путевой решетки протяжен­ность ослабленного участка всегда меньше длины свободного про­лета; дополнительные сжимающие напряжения в рельсах, возни­кающие при разрядке вне уравнительных пролетов, в 2—3 раза меньше или отсутствуют при работе без подъемки.

Щебнеочистительные, балластировочные, выправочные и ста­билизирующие машины разрешается применять на участках бес­стыкового пути без предварительной разрядки температурных на­пряжений, если отклонения температуры рельсовых плетей от тем­пературы их закрепления в течение всего периода работ в “окно” не превышают значений, указанных в табл. 5.30.

До начала работ контролируют состояние рельсовых плетей. При угоне плети необходимо вносить поправку в температуру ее закреп­ления, используя табл. 5.30. Например, при изменении длины 100­метрового участка рельсовой плети на ±5 мм и ±10 мм температура закрепления изменяется соответственно на ±4 °С и ±9 °С.

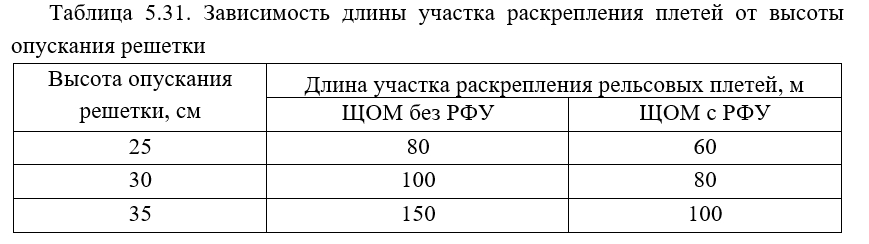

Если изменение (удлинение или укорочение) плети не превыша­ет 10 мм, то проверяют состояние скреплений, заменяют дефект­ные элементы, смазывают резьбу, подтягивают гайки клеммных и закладных болтов крутящим моментом соответственно 200 и 150 Н-м. Если расстояние между контрольными сечениями изме­нилось с момента последнего закрепления плети больше чем на 10 мм, то до производства работ принимаются меры по восстановлению температурного режима плетей.

После работы в “окно” комплекса основных машин, включая динамический стабилизатор, на отремонтированном участке до­полнительно контролируют затяжку болтов динамомет­рическим ключом и возможный угон плетей по поперечным ство­рам от постоянных реперов.

Клеммы с уменьшенной высотой ножек перед проходом баро­вых ЩОМ во избежание возможных поломок выгребной цепи и отрыва “маячных” шпал заменяют на типовые, а гайки клеммных болтов закрепляют. После очистки щебня и первого этапа стаби­лизации пути в день “окна” типовые клеммы заменяют на клеммы с уменьшенной высотой ножек и восстанавливают контроль за про­дольным перемещением пути.

При работе выправочно-подбивочных машин перед проходом ДСП или ДГС применяются уплотнители откосов с предваритель­ным заполнением шпальных ящиков слоем щебня не менее 2/3 тол­щины железобетонной шпалы в средней части и шириной плеча у торцов шпал не менее 40 см, а также с подтяжкой клеммных и зак­ладных болтов скреплений с крутящим моментом соответственно 200 и 150 Н-м.

При ремонте баровыми ЩОМ высота подъемки путевой решет­ки не должна превышать 10 см. Если ЩОМ заканчивает работу в пределах плети (вне уравнительных пролетов), за 25—30 м до мес­та демонтажа подпутной балки путевую решетку опускают до вы­соты 4—5 см, т.е. шаг понижения при этом составляет 1 см на каж­дые 5—6 м пути.

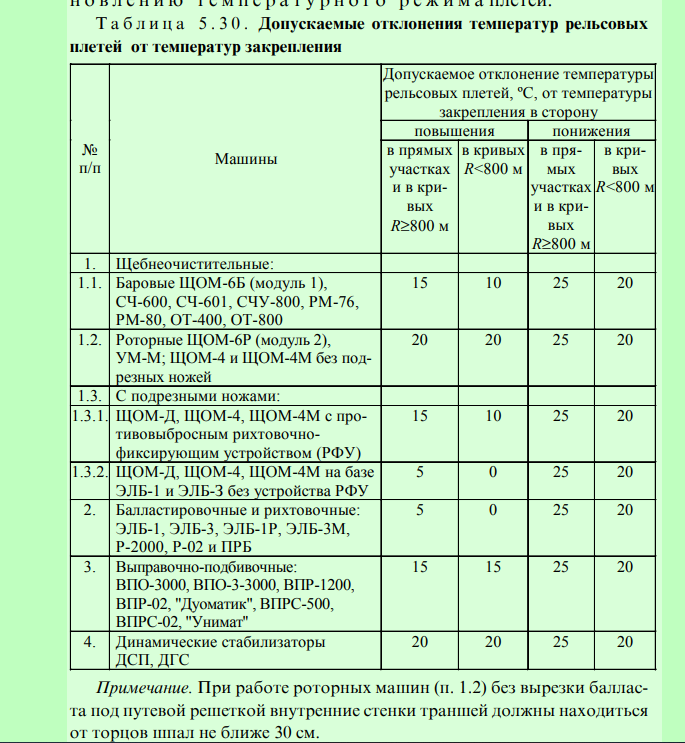

Если во время “окна” ожидаются температуры рельсовых пле­тей, близкие (±2 °С) к границам допускаемых (табл. 5.30), то про­водятся следующие мероприятия:

  • в пределах всего участка, где осуществляется очистка щеб­ня, задействуются подъемно-рихтующие устройства (РПУ) машин;
  • при работе в кривых радиусом менее 1200 м, когда в рельсах действуют сжимающие силы, обеспечивается дозировка щеб­ня у торцов шпал на ширину не менее 40 см по наружной нити, а при действии растягивающих сил — по внутренней нити;
  • при работе роторных машин в кривых радиусом менее 1200 м плечо у торцов шпал в кривых должно составлять так­же 40 см.

Если очистка под путевой решеткой не предусмотрена, то тран­шеи у торцов шпал заполняют балластом с обеспечением крутиз­ны откосов 1:1,5.

При ремонте бесстыкового пути модернизированными ЩОМ на базе ЭЛБ-1 и ЭЛБ-3 с подрезными ножами (независимо от нали­чия РФУ) подъемка путевой решетки не должна превышать 35 см. Начало и окончание работы этих машин, как правило, планируют в зонах уравнительных пролетов. Если же работы заканчивают вне уравнительных пролетов, то до подхода этих ЩОМ к месту раз­рядки сетки и ножа необходимо ослаблять гайки клеммных болтов на участке длиной до 150 м, не подлежащем очистке балласта в данное “окно”, начиная от места остановки средней тележки ЩОМ для разрядки сетки. Длина участка раскрепления в зависимости от величины опускания путевой решетки указана в табл. 5.31.

Затем постепенно за 65—70 м до места разрядки следует опускать путевую решетку, чтобы высота ее вывешивания стала по возмож­ности минимальной и не превышала 25 см. До начала опускания путевой решетки включаются роторы с приближением их к торцам шпал на величину до 5 см. Перед машинами ЩОМ-Д, у которых отсутствуют роторы, рекомендуется пропускать ЩОМ-6Р или УМ-М. При опускании путевой решетки постепенно заглубляется подрезной нож с предварительной установкой загребных крыльев вдоль пути. На протяжении 70 м усиленно дозируют балласт по концам шпал, например, при помощи боковых лотков ЩОМ или хоппер-дозаторов.

После остановки машины и разрядки сетки путевую решетку опускают до величины 3—4 см и ЩОМ с включенными электро­магнитами и РФУ подают назад на 14—15 м (для погрузки ножа). Затем ЩОМ продвигают вперед с поднятой на 3—4 см решеткой до прохода задней тележкой места разрядки сетки (ножа). Далее машина следует по участку раскрепления с поднятой электромаг­нитами путевой решеткой на высоту около 1 см. Вслед за ЩОМ по участку раскрепления пропускают ВПО (или ВПР + ДСП) с подъем­кой путевой решетки до 1 см или без подъемки при включенных виброплитах и уплотнителях откосов.

Эти операции выполняют для перераспределения сжимающих напряжений в рельсах на большой длине при допускаемом пони­жении

нейтральной температуры относительно температуры зак­репления на этом участке на 5 °С. Если участок перераспределения сжимающих напряжений в рельсах совпадает с уравнительным про­летом и сумма зазоров в них сократится не менее чем на 10 мм, то считается, что после работы ЩОМ с РФУ температура закрепле­ния плетей не изменилась.

По окончании работ с вывешенной путевой решеткой выполня­ют регулировку сжимающих напряжений на длине 80—150 м.

После использования в “окно” комплекса основных машин, включая динамический стабилизатор, на отремонтированном уча­стке должны быть проверены затяжка болтов динамометрическим ключом и возможный угон плетей.

О всех работах с применением тяжелых путевых машин, связан­ных с изменениями температуры закрепления плети или ее участ­ка, должны быть сделаны записи в Паспорте-карте бесстыкового пути с плетьми длиной более 950 м.

Частью технологического процесса усиленного капитального ремонта бесстыкового пути является сварка рельсовых плетей на длину блок-участка или целого перегона.

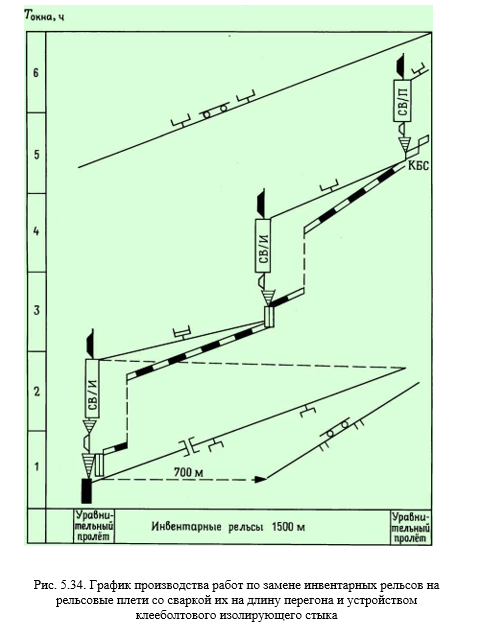

Рассмотрим технологический процесс замены инвентарных рель­сов на рельсовые плети со сваркой их на длину перегона и вваркой в плеть клееболтового изолирующего стыка.

Участок пути двухпутный, электрифицированный, оборудован автоблокировкой. В плане путь имеет 70 % прямых и 30 % кривых участков. Верхнее строение пути до ремонта: рельсы Р65, скрепление типа КБ, шпалы железобетонные, балласт щебеночный, наклад­ки на инвентарных рельсах четырехдырные, на рельсах уравнитель­ных пролетов шестидырные.

В пределах одного блок-участка уложены инвентарные рельсы длиной по 25 м; передний уравнительный пролет с КБС длиной 6,25 м и рельсовой рубкой длиной 9,375 м сварен с примыкающи­ми плетьми, в заднем уравнительном пролете расположен сборный изолирующий стык.

Работы по замене инвентарных рельсов на рельсовые плети со сваркой их на длину перегона выполняются колонной ПМС, в со­став которой входят три бригады монтеров общей численностью 34 чел., а также 20 машинистами путевых машин, в их числе: 8 ма­шинистов путеукладочного крана УК-25/9-18, 6 машинистов рель­сосварочной машины ПРСМ, оборудованной сварной головкой К- 355-1А, и 6 машинистов путевого гайковерта.

Работы по замене инвентарных рельсов на рельсовые плети со сваркой их на длину перегона делятся на подготовительные и ос­новные.

Подготовительные работы выполняются на путевой производ­ственной базе и на перегоне.

На путевой производственной базе распиливают деревянные шпалы на полушпалки, укладывают их в пакеты, грузят полушпал — ки и металлические ползуны на платформы.

Рельсовые плети заготавливают по расчету с таким условием, чтобы после их укладки в путь и соединении рельса с клееболто­вым изолирующим стыком было обеспечено точное расположение изолирующего стыка в пути.

Рельсосварочная машина ПРСМ сваривает контрольные образ­цы рельсовых стыков для определения фактического укорочения рельсов в результате оплавления и осадки при сварке.

На перегоне монтеры пути очищают рельсовые скрепления от грязи. Путевым гайковертом смазывают и опробуют клеммные болты. Полушпалки для опорных прокладок выгружают и укла­дывают на фронте работ. Раскладывают металлические ползуны в местах изгибов плетей.

По типовому технологическому процессу рельсовые плети выг­ружают внутрь колеи по створам, закрепляют костылями через 25 м. По торцам устанавливают предохранительные башмаки.

До закрытия перегона 34 монтера пути торцевыми ключами от­кручивают гайки и снимают клеммные болты на рельсовых руб­ках, уравнительных рельсах и на первых 700 м инвентарных рель­сов. Снимают предохранительные башмаки с торцов рельсовых плетей и расшивают костыли.

Скорость движения поездов на участке работ ограничивается до 60 км/ч.

Основные работы на участке протяженностью 1500 м выполня­ют на закрытом для движения поездов перегоне в “окно” продол­жительностью 6 часов (рис. 5.34).

После проследования последнего графикового поезда, оформ­ления закрытия перегона, снятия напряжения в контактной сети, ограждения участка установленным порядком к месту работ при­бывает хозяйственный поезд в составе: путевой гайковерт № 1, пу­теукладочный кран УК-25/9-18 с платформами и устройством для надвижки плетей на подкладки, рельсосварочная машина ПРСМ К- 355-1-А и гайковерт № 2.

30 монтеров пути торцевыми ключами откручивают гайки и сни­мают оставшиеся клеммные болты на рельсовых рубках, уравни­тельном пролете и на остальных 700 м, оставляя прикрепленными по 8 болтов на каждом звене, разболчивают стыки электрогаечным ключом и снимают накладки.

Путевой гайковерт № 1 раскручивает гайки клеммных болтов на участке длиной 825 м, оставляя прикрепленными по 8 болтов на звене.

3 монтера пути готовят места для работы сварочной машины: обрезают концы с болтовыми отверстиями, зачищают контактные поверхности до металлического блеска, снимают фаски.

Путеукладочный кран УК-25/9-18 снимает с пути рельсовые руб­ки и рельсы уравнительного пролета.

Во время работы путеукладчика 4 монтера пути снимают остав­шиеся клеммные болты.

  • монтера пути вырезают балласт из стыковых шпальных ящи­ков, раскручивают гайки и снимают закладные болты, а также уда­ляют подкладки.

После зарядки устройства для надвижки плетей путеукладчик снимает с пути инвентарные рельсы и грузит их на свои платфор­мы, а рельсовые плети укладываются на подкладки.

  • монтера пути поправляют плети на подкладках. Начальный конец плети укладывают с учетом обрезки концов с болтовыми отверстиями, величин на угар и осадку металла при сварке.

После укладки плетей длиной 100 м путеукладчик останавлива­ется. 7 монтеров пути закрепляют торцевыми ключами клеммные болты на длине 10 м (якорный участок) на правой и левой нитях, считая от стыка. После этого работа путеукладчика продолжает­ся.

  • монтера пути (бригада № 1) обрезают концы плетей под свар­ку на соответствующую величину, зачищают контактные поверх­ности, снимают фаски. 7 монтеров пути поочередно выводят из подкладок незакрепленные концы плетей правой и левой нитей на расстоянии 45 м и изгибают их в горизонтальной плоскости до со­прикосновения торцов рельсов.

На расстоянии 5 м от торца устанавливают клеммные болты и наживляют гайки.

Сварочная головка машины ПРСМ поочередно устанавливает­ся на стыки правой и левой нитей и выполняет сварку стыков спо­собом предварительного изгиба. После снятия грата и термообра­ботки стыки вначале грубо шлифуют по всему периметру, а затем выполняют чистовую обработку поверхностей шлифовальным станком СЧР. Ультразвуковым дефектоскопом проверяется каче­ство сварных стыков.

После остывания стыков 7 монтеров пути выпрямляют в гори­зонтальной плоскости оставшуюся часть изгиба с установкой пле­тей на подкладки и закрепляют гайки клеммных болтов торцевы­ми ключами. 3 монтера пути засыпают шпальные ящики баллас­том, устанавливают подкладки, ставят закладные болты и закреп­ляют их торцевыми ключами. 20 монтеров пути устанавливают на уложенных плетях клеммные болты и закрепляют по 8 болтов на каждом звене.

Рельсосварочная машина продвигается по уложенной плети к следующему стыку. Вторая плеть приваривается к первой анало­гичным способом.

При подходе к уравнительному пролету путеукладчик снимает три пары рельсов уравнительного пролета, а затем вплотную к об­работанному концу плети укладывает рельс с клееболтовым сты­ком (КБС) длиной 6,25 м.

Рельсосварочная машина поочередно сваривает стыки правой и левой нитей способом подтягивания.

К приваренному рельсу (КБС) укладывается рельсовая рубка дли­ной 9,375 м с болтовыми отверстиями на дальнем конце. Рельсовая рубка и рельс с КБС сваривают способом подтягивания. 3 монтера пути (бригада № 1) устанавливают в гнезда подкладок клеммные болты, наживляют гайки, а стыки сболчивают в накладки.

Путевой гайковерт № 2 производит сплошное закрепление гаек клеммных болтов.

На этом работы по замене инвентарных рельсов на рельсовые плети со сваркой их на длину перегона заканчиваются: инвентар­ные рельсы заменены на рельсовые плети неограниченной длины с вваренными КБС.

Требования безопасности при выполнении работ с применением путевых машин

Ответственным лицом за обеспечение безопасности труда при выполнении работ с применением путевых машин и механизмов является руководитель работ, назначаемый: при работах, выполняемых ПМС, — начальником ПМС; при работах, выпол­няемых дистанцией пути, — начальником ПЧ.

Ответственность за соблюдение требований безопасности пер­соналом, обслуживающим машину, возлагается на инженера — технолога или машиниста путевой машины.

К работе допускаются машины и механизмы, освидетель — ствованные и испытанные в установленном порядке, а также полностью укомплектованные в соответствии с инст­рукциями по их эксплуатации.

Грузоподъемные краны всех типов, за исключением кранов с ручным приводом и пневмоподъемников при ручном приводе механизмов передвижения, должны быть зарегистрированы в территориальных органах Госгортехнадзора.

Запрещается эксплуатация машин с неисправными тормо­зами ходовых частей и грузоподъемного оборудования, звуковой и световой сигнализацией, приборами безопасности.

Работоспособность блокирующих устройств, состояние зазем­лений, ограждений, защитных средств необходимо проверять перед каждым выездом путевой машины на работу.

К управлению путевыми машинами и их обслуживанию допус­каются лица, прошедшие соответствующую подготовку и имеющие удостоверение.

Ответственность за обеспечение условий безопасной работы машины и за безопасность обслуживающей путевой бригады несет руководитель работ.

Работы по устранению возникших неисправностей, смазыванию узлов на путевых машинах должны проводить только после их полной остановки и остановки силового привода.

Запрещается машинисту оставлять машину, отдельные ме­ханизмы или оборудование с работающим двигателем.

В случае работы на двух- и многопутных участках руководи­тель работ или сигналист обязаны обеспечить своевременное о п о — в е щ е н и е монтеров пути и бригаду машины о приближении по­езда по соседнему пути.

При следовании путевых машин своим ходом или в составе по­езда рабочие органы должны быть приведены в транспортное положение и надежно закреплены.

Во время работы путевых машин руководителю работ и обслу­живающей бригаде запрещается находиться на соседнем пути и на междупутье. При плохой видимости для связи руко­водителя работ с машинистом локомотива, работающего с путе­вой машиной, должен быть выставлен сигналист.

В случае крайней необходимости нахождения на междупутье ру­ководителя работ или бригады, обслуживающей путевую машину, должен быть выделен сигналист для оповещения о приближении по­езда по правильному и неправильному направлениям движения.

Все операции при работе путевых машин должны проводиться по команде руководителя работ. Машинист путевой машины перед выполнением операции должен подать установленный звуковой сигнал.

При работе путевых машин по очистке и вырезке балласта не­обходимо соблюдать следующие требования:

  • при зарядке и разрядке рабочих щебнеочистительных уст­ройств с центробежной сеткой и выгребным рабочим орга­ном поднятую электромагнитами путевую решетку следует закреплять на предохранительных захватах, при этом не допускается нахождение работников на расстоянии менее 2 м от поднимаемого или опускаемого краном подрез­ного ножа и выгребного устройства;
  • во время работы путевых машин не допускается нахожде­ние работников на расстоянии менее 5 м впереди или сзади щебнеочистительного устройства с центробежным спо­собом очистки и менее 3 м с выгребным рабочим органом;
  • при этом запрещается нахождение людей со стороны выбро­са засорителей и ближе 3 м от планировщиков и выбросных транспортеров;
  • до пропуска поезда по соседнему пути работа путе­вой машины должна быть прекращена, а рабочие органы со стороны междупутья убраны в пределы габарита подвижно­го состава.

Во время работы электробалластеров, балластораспределитель­ных и землеуборочных машин необходимо соблюдать следующие требования:

  • при дозировке балласта электробалластером, планиров­ке и перераспределении свежеотсыпанного балласта руково­дитель работ должен следить, чтобы работники находились на расстоянии не менее 5 м от крайнего рельса;
  • электробалластер должен иметь переходной фартук и промежуточные цепи барьера, соединяющего переход с одной фермы на другую;
  • при работе путевого струга не допускается нахождение людей впереди и сзади крыла ближе 10 м, а на электри­фицированных участках напряжение в контактной сети должно быть снято;
  • при работе машин не допускается нахождение работников на рабочих органах машины и на расстоянии менее 2 м от них;
  • при передвижении землеуборочной машины в пределах станции поворотный транспортер должен быть закреплен в продольном положении.

Во время работы путеукладочных кранов, машин для укладки стрелочных переводов, рельсоукладчиков необходимо соблюдать следующие требования:

  • при укладке новых звеньев пути и снятии старых, а также при переворачивании их находиться под звеном и сбо — ку от него не допускается; работники обслуживающей бригады в это время должны находиться впереди или сзади поднятого звена на расстоянии не менее 2 м;
  • при стыковании звена необходимо удерживать его направ­ляющей штангой за головки рельсов на расстоянии не ближе 40 см от стыка, при этом ноги монтеров пути должны нахо­диться за пределами шпал.

Запрещается:

  • вести работы впереди, считая по направлению движения головной части разборочного поезда, и сзади ее на расстоя­нии ближе 25 м;
  • размещаться на поднимаемом или опускаемом звене или блоке стрелочного перевода;
  • располагаться между погруженными пакетами звеньев при их перевозке или перемещении;
  • находиться на расстоянии менее 10 м от тягового стально­го каната лебедки при перетяжке пакетов звеньев;
  • направлять руками стальной канат лебедки передвижения пакетов при намотке его на барабан.

На время пропуска поезда по соседнему пути все работы по укладке и разборке пути и передвижению пакетов зве­ньев должны быть прекращены и обеспечен габарит для безопас­ного пропуска поезда.

При следовании путеукладочного (путеразборочного) поезда к месту работы и обратно пакеты звеньев на платформах должны быть надежно закреплены специальными устройствами.

Работники, входящие в состав бригады, обслуживающей путе­укладочные краны, должны быть обеспечены защитными кас — ками.

Съемные грузозахватные приспособления (траверсы, клещи и стропы), применяемые при укладке рельсовых плетей и погрузке (выгрузке) рельсов, должны быть освидетельствованы по Правилам Госгортехнадзора заводом-изготовителем и подвергать­ся периодическим осмотрам их владельцами в следующие сроки: грузоподъемные траверсы — через каждые 6 месяцев; грузозахват­ные клещи — 1 раз в месяц; стальные канатные стропы — через каждые 10 дней.

При зарядке устройств для замены рельсовых плетей на время зарядки под поднятые плети должны укладываться страховоч — ные шпальные выкладки.

Снимать прилипшие к подошве рельсов прокладки следует скребками с длинной ручкой.

Передняя дверь рельсоукладчика во время его работы дол­жна быть закрыта, пользование ею в это время запрещается, а под — весная лестница должна быть снята.

Лицам, обслуживающим состав во время погрузки и выгрузки балласта, запрещается:

  • находиться внутри кузова вагона;
  • пролезать через открытые люки в кузов;
  • регулировать механизмы и находиться в зоне поднятия и опускания дозаторов при включенной рабочей магистрали;
  • находиться в зоне работы экскаватора или под приемным бункером.

Перед заполнением воздухом рабочей магистрали необходи­мо убедиться в отсутствии людей внутри хоппер-дозато­ров, а также на расстоянии 1 м от разгрузочно-дозировочных ме­ханизмов.

Подача воздуха в рабочую магистраль допускается толь­ко после оповещения работающих; команда о подаче воздуха от­дается руководителем работы.

Выделенному для подачи воздуха работнику запрещается отходить от кранов в период подключения питания.

Перед рассоединением рукавов тормозной или рабочей магистрали следует обязательно закрыть концевые краны.

При пропуске поезда по соседнему пути выгрузка балласта из хоппер-дозатора должна быть прекращена, а бригаде, обслу­живающей состав, необходимо сойти на обочину или под­няться на площадки вагонов.

Запрещается удалять отдельно фракции щебня, мешающие закрытию крышек люков дозатора, при наличии сжатого воздуха в пневматической системе хоппер-дозатора.

Во время работы выправочно-подбивочно-рихтовочных, выпра- вочно-подбивочно-отделочных, балластоуплотнительных машин, динамических стабилизаторов необходимо соблюдать следующие требования:

  • перед выездом на перегон и с перегона необходимо убедить­ся, что все рабочие органы и тележки контрольно-измери­тельной системы приведены в транспортное положе — н и е и надежно закреплены;
  • при работе машины следует находиться на расстоянии бо­лее 1 м от опущенных рабочих органов — виброплит, уплот­нителей откосов, крыльев планировщиков, подбивочных бло­ков, уплотнителей балласта;
  • вести какие-либо путевые работы впереди машины на рас­стоянии менее 50 м от нее запрещается;
  • обязательно пользоваться шумозащитными наушниками, имеющимися в комплекте оборудования путевой машины;
  • перед началом работы путевых машин следует убедиться, что все движущиеся и вращающиеся части механизмов на­дежно защищены кожухами и ограждениями;
  • не ремонтировать путевые машины при работающем дви­гателе или наличии давления в гидравлической и пневмати­ческой системах;
  • неисправности, угрожающей безопасности движения поездов и безопасности обслуживающей бригады;
    • во время движения к месту работ, во время работы и при возвращении с перегона на машине могут бытьтолько обслу­живающая бригада и руководитель работ.

    При работе рельсоочистительных машин необходимо соблюдать следующие требования:

    • перед началом работы необходимо проверить соедине­ния трубопроводов, фланцевые соединения, убедиться, что все движущиеся и вращающиеся части механизмов надежно закрыты кожухами и ограждениями, а объем воды в цистер­не обеспечит работу машины в период окна;
    • ремонт внутренней части цистерны, осмотр и очистку следу­ет вести только после ее полного опорожнения от воды;
    • спуск в цистерну и работа в ней разрешаются только в за­щитной одежде и обуви, при наличии страховочного каната, надежно закрепленного одним концом к предохранительно­му поясу, а другим — к перилам площадки или поручню на­ружной лестницы цистерны, а также при постоянном нахож­дении у люка цистерны другого работника, наблюдающего за состоянием работающего в цистерне и держащего в руках страховочный канат для приема сигналов от работника, на­ходящегося в цистерне;
    • настройка гидромониторов разрешается при дав­лении не более 0,2 МПа (2 кгс/см2);
    • неисправности, угрожающей безопасности движения поездов и безопасности обслуживающей бригады;
    • во время движения к месту работ, во время работы и при возвращении с перегона на машине могут бытьтолько обслу­живающая бригада и руководитель работ.

При работе рельсоочистительных машин необходимо соблюдать следующие требования:

  • перед началом работы необходимо проверить соедине­ния трубопроводов, фланцевые соединения, убедиться, что все движущиеся и вращающиеся части механизмов надежно закрыты кожухами и ограждениями, а объем воды в цистер­не обеспечит работу машины в период окна;
  • ремонт внутренней части цистерны, осмотр и очистку следу­ет вести только после ее полного опорожнения от воды;
  • спуск в цистерну и работа в ней разрешаются только в за­щитной одежде и обуви, при наличии страховочного каната, надежно закрепленного одним концом к предохранительно­му поясу, а другим — к перилам площадки или поручню на­ружной лестницы цистерны, а также при постоянном нахож­дении у люка цистерны другого работника, наблюдающего за состоянием работающего в цистерне и держащего в руках страховочный канат для приема сигналов от работника, на­ходящегося в цистерне;
  • настройка гидромониторов разрешается при дав­лении не более 0,2 МПа (2 кгс/см2);
  • при работе рельсоочистительной машины запрещается на­ходиться на расстоянии менее 3 м от тележки с гидромонито­ром;
  • проверить наличие щитков и экранов, предотвращающих выброс частиц балласта и травмирование работников и лю­дей, находящихся на платформе и вблизи путей.

Во время работы спецсостава для погрузки, перевозки и выгрузки длинномерных рельсовых плетей необходимо соблюдать следующие требования:

  • рельсовые плети при транспортировке по электрифициро­ванным участкам на переменном токе должны быть з а з е м — лены непосредственно по концам и через роликовые опоры гибким проводом сечением не менее 10 мм2 на металличес­кую раму платформы через каждые 100 м; при этом маши­нист спецсостава, оборудованного для перевозки рельсовых плетей, обязан перед отправкой состава на перегон прове­рить наличие заземления;
  • ответственным за выполнение требований безопасно­сти работниками спецсостава является машинист этого со­става, а при выгрузке рельсовых плетей — старший дорож­ный или дорожный мастер;
  • при погрузке и выгрузке рельсовых плетей и движении спец­состава запрещается ходить по рельсовым плетям и сто­ять на них;
  • перед выездом для выгрузки плетей должна быть установ­лена радиосвязь между машинистом (помощником маши­ниста) спецсостава и машинистом локомотива;
  • для наблюдения за концами рельсовых плетей и узлами крепления на составе в темное время суток должно быть пре­дусмотрено освещение не менее 20 лк;
  • рельсовые плети, выгружаемые со спецсостава для укладки их на электрифицированных участках пути на переменном токе, должны немедленно заземляться.
