Правила и технология выполнения путевых работ

Выправка пути в продольном профиле и по уровню. Выправка пути — одна из основных работ его текущего содержания, т.к. не­посредственно связана с плавностью и безопасностью движения по­ездов. Она производится с целью ликвидации просадок одной или обеих рельсовых нитей в продольном направлении и отступлений во взаимном расположении рельсовых нитей по уровню.

Необходимость выправки пути в процессе его текущего содер­жания определяют по результатам прохода путеизмерительного вагона, а также осмотров и проверок пути бригадиром, дорожным мастером и другими должностными лицами.

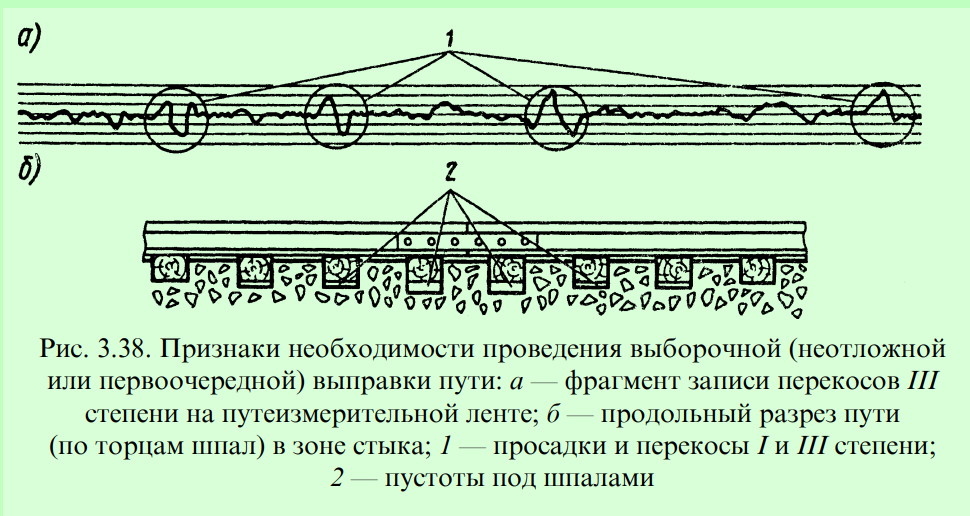

Критериями для назначения выправки пути слу­жат отклонения от норм содержания рельсовых нитей по уровню, отводам возвышения наружного рельса, в местах сопряжений пря­мых с кривыми, а также местные просадки, неплотное прилегание рельса к подкладкам или шпал к балластной постели и др. (рис. 3.38)

Выправку пути выполняют следующими способами: подбив — кой балласта под шпалы (торцевые подбойки, электрошпалопод- бойки или выправочно-подбивочные машины); укладкой ре — гулировочных прокладок между рельсом и подкладкой при скреплении типа КБ; укладкой карточек между подклад­кой и шпалой при костыльном скреплении ( в зимнее время); под — сыпкой балласта под шпалы на участках с асбестовым или пес­чаным балластом.

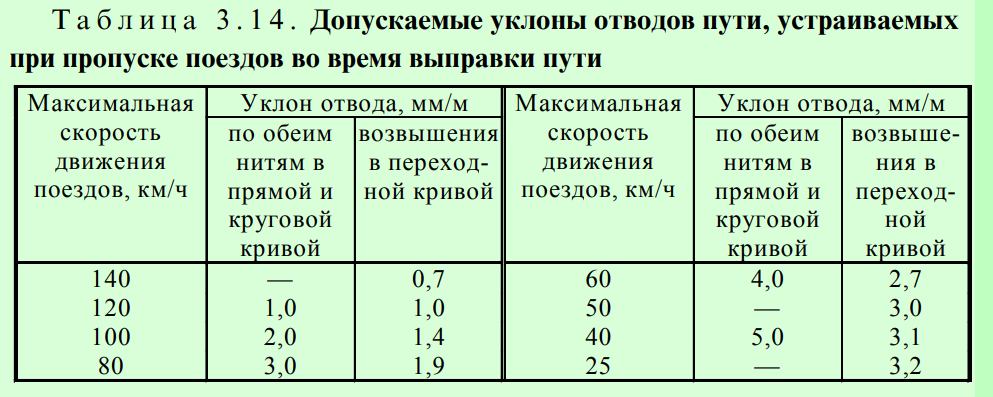

С целью обеспечения безопасности движения поездов при про­изводстве выправки пути в интервалы времени между поездами устраивают для пропуска поездов по месту работ отводы пути не круче указанных в табл. 3.14.

Перед выправкой пути выполняют измерительные работы, оп­ределяя высоту подъемки, границы просадок, взаимное располо­жение рельсовых нитей по уровню, толщину регулировочных про­кладок или карточек.

Для измерения положения рельсовых нитей по уровню приме­няют путевой шаблон, а для определения границ просадок рельсо­вых нитей в продольном направлении и их глубины — оптический прибор ПРП (см. п. 3.1).

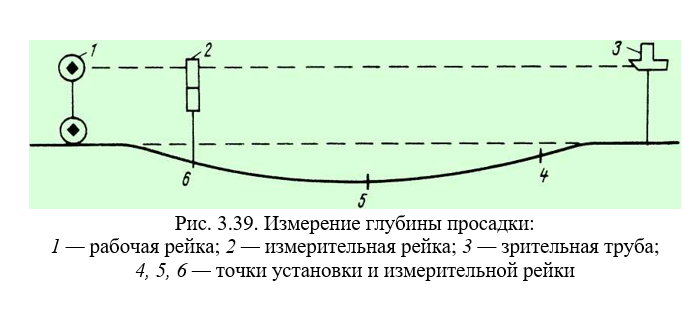

Высоту подъемки определяют измерением ординат от визирно­го луча оптического прибора (рис. 3.39) до головки рельса — по менее просевшей рельсовой нити; суммированием ординат с вели­чинами отклонений по уровню — по другой нити.

Перед визированием бригадир пути отходит на 30—35 м от на­чала просадки и на глаз по нерабочей грани головки рельса менее просевшей нити определяет границы просадки. Зрительную трубу оптического прибора устанавливают на головку рельса за пять- шесть шпал до начала просадки, рабочую рейку — на столько же шпал за концом просадки. После установки на рельсе рабочей рейки на расстоянии пяти-шести шпал от зрительной трубы в сторону рабочей рейки устанавливают измерительную рейку, с помощью которой (с последующей ее перестановкой) ведется выправка пути по визирному лучу (см. рис. 3.39).

При выправке коротких просадок подбивкой шпал высоту подъемки пути определяет бригадир пути на глаз.

Если путь выправляют укладкой регулировочных прокладок, то при визировании оптическим прибором измеряют величину про­садок, а затем по ним определяют толщину прокладок.

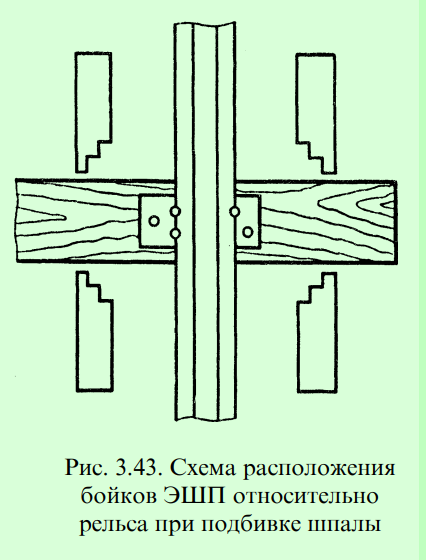

Выправка пути с подбивкой шпал торцевыми подбойками. Под­бойки предназначены для уплотнения балласта под шпалами, при­чем торцевая подбойка применяется при щебеночном балласте, маховая — при песчаном.

Работы выполняет в интервалы времени между поездами путе­вая бригада численностью четыре-шесть монтёров пути. Сначала отрывают балласт в шпальных ящиках по схеме, показанной на рис. 3.40, а. Глубина отрывки бал­ласта в ящиках — 4—5 см ниже подошвы шпал (рис. 3.40, б). При костыльном скреплении в месте выправки из-под подкладок уда­ляют карточки, уложенные в зим­нее время, а при раздельном скреп­лении типа КБ — из-под рельса уда­ляют регулировочные прокладки.

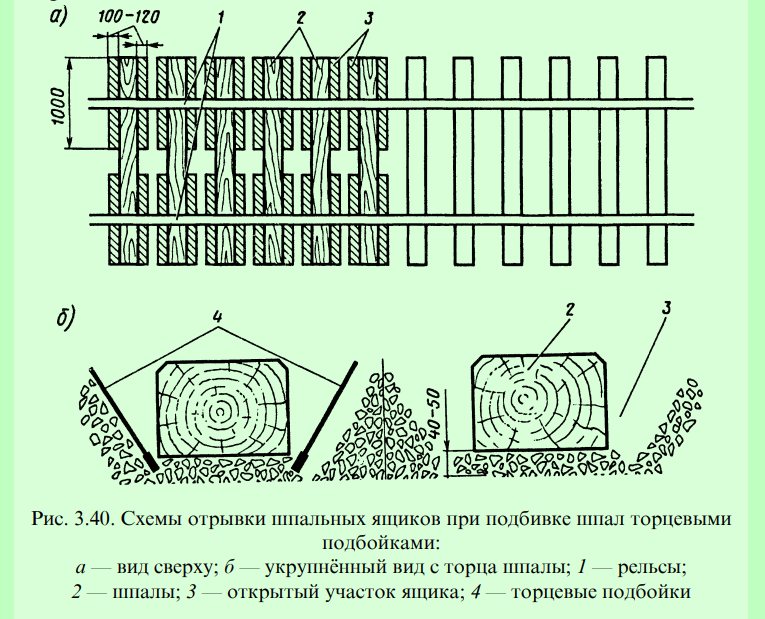

В местах двусторонней просадки пути, если она короткая (до 6 м), устанавливают (строго вертикаль­но) домкраты. Бригадир пути от­ходит от места просадки на 25—30 м, становится около рель­са и, нагнувшись, по канту головки рельса находит место просадки, после чего подаёт команду на подъёмку пути домкратами до вырав­нивания рельсовой нити. Затем он возвращается к домкратам, уста­навливает по уровню в требуемое положение другую рельсовую нить, после чего четыре монтёра пути подбивают поднятые шпалы, рас­полагаясь относительно них попарно лицом к подбиваемой шпале (рис. 3.41) и перемещаясь от рельса до конца шпалы и на 50 см в сто­рону от её середины.

При просадке длиной более 6 м домкраты располагают на рас­стоянии 5—6 шпал от начала просадки и по мере их подбивки пос­ледовательно, через такое же расстояние, переставляют по длине просадки.

При односторонней просадке домкратом вывешивается только одна рельсовая нить, а подбивку шпал выполняют: по всей длине шпалы, если величина подъёмки нити превышает 6 мм; с одной (под­нятой) стороны, если подъёмка не превышает 6 мм и под шпалами нет люфтов.

После подбивки шпальные ящики засыпают прогрохоченным (вручную с помощью вил) щебнем, поправляют противоугоны (при­жимают их к шпалам), оправляют балластную призму, обметают рельсы, шпалы и скрепления; если это стык, то подкрепляют в нём болты; при необходимости рихтуют путь.

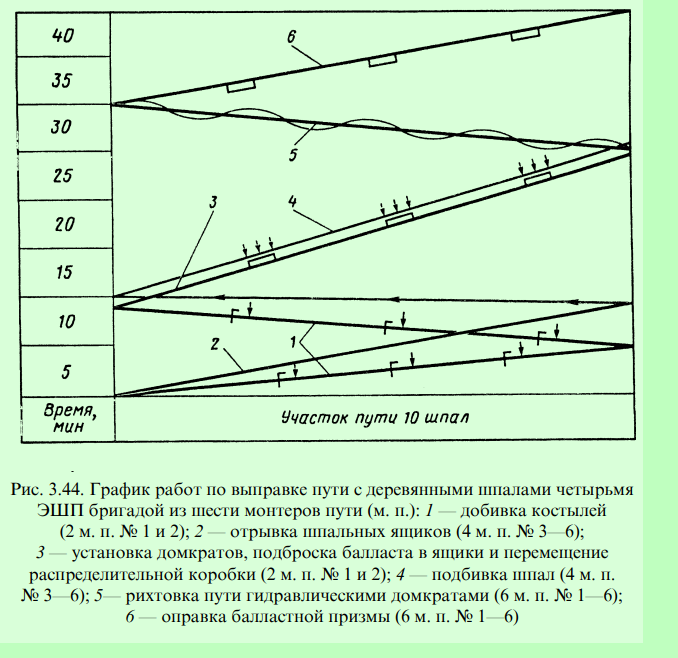

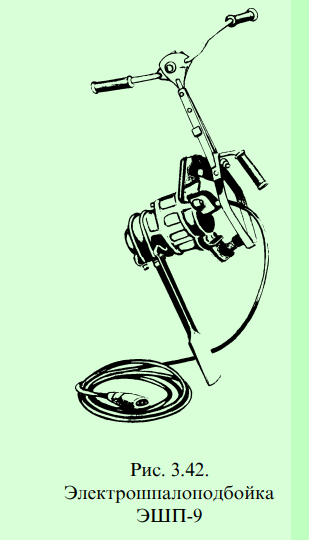

Выправка пути с подбивкой шпал электрошпалоподбойками (ЭШП). Работы выполняет че — тырьмя или восемью электрошпа­лоподбойками (рис. 3.42) бригада монтеров пути в составе 7 (17) че­ловек.

При использовании электро- шпалоподбоек на щебеночном балласте применяются зубчатые бойки, а на песчаном и асбесто­вом балласте — клиновые, при этом зубья бойков при подбивке должны быть направлены в сто­рону рельса (рис. 3.43).

Питание электрошпалоподбоек электрической энергией осуществляется от токоотборных точек или подвижной электро — станции. Включение электрошпалоподбоек в распределительную коробку должно быть таким, что­бы от вращения дебалансов они стремились перемещаться по на­правлению к рельсу. Распредели­тельные коробки целесообразно располагать на легких тележках, передвигаемых по рельсу.

Корпуса электрошпалоподбо- ек должны иметь двойную изоляцию или защитно-отключающие устройства, предотвращаю­щие поражение монтеров пути электрическим током, в против­ном случае электрошпалоподбой- ки должны при работе заземляться в соответствии с правилами пользования ими. Во время пе­рехода бригады на новое место подбивки, а также перед пропус­ком поезда электрошпалоподбойки отключают от электропитания.

Перечень и последовательность технологических операций при выправке пути с подбивкой шпал ЭШП те же, что и при ручной подбивке шпал (рис. 3.44).

При незагрязненном, а также разрыхленном балласте отрывка шпальных ящиков не производится. Шпала считается подбитой, если частицы балласта под ее постелью уплотнены настолько, что подбойки не проникают в балласт, и одновременно увеличивается интенсивность вибрации электрошпалоподбоек, ощущаемая рука­ми шпалоподбойщиков.

При выправке пути с подбивкой шпал ручными или элек­трическими шпалоподбойками должны соблюдаться следующие требования: отрывку шпальных ящиков следует вести от кон­цов к середине шпалы; перед подбивкой шпал в местах выплесков балласт в шпальных ящиках должен быть вырезан и прогрохочен на глубину не менее 10 см ниже их подошвы; на бесстыковом пути отрывка балласта более, чем в пяти шпальных ящиках подряд не допускается; поднятый путь следует держать на домкратах до при­ближения к ним подбоек; сначала подбивают шпалы под рельса­ми, затем на 50 см в обе стороны от рельса; при подбивке деревян­ных шпал средняя их часть подбивается слабее, а железобетонных шпал — не подбивается совсем; при подбивке стыковых шпал под­нимать рельсовую нить на них следует с запасом на осадку 2 мм, а на предстыковых — 1 мм.

Место работ по выправке пути с применением электрических или ручных шпалоподбоек, выполняемой с подъемкой до 2 см, ог­раждается с обеих сторон сигнальными знаками “Свисток”, а ма­шинистам поездов выдаются предупреждения об особой бдитель­ности и подаче оповестительных сигналов при приближении к ме­сту работ; скорость движения поездов не ограничивается. При вып­равке пути с подъёмкой от 2 до 6 см место работ ограждается сиг­налами уменьшения скорости, а на поезда выдаются предупрежде­ния о следовании по месту работ со скоростью не более 40 км/ч.

Выправка пути укладкой регулировочных прокладок нашла ши­рокое распространение при текущем содержании пути с раздель­ным промежуточным скреплением (типа КБ), особенно при желе­зобетонных шпалах, т.к. путь в этом случае обладает большей жё­сткостью и более интенсивно накапливает остаточные деформа­ции. Преимуществом этого способа является малая трудоёмкость и возможность сохранить нетронутой балластную постель под шпалами.

Такая выправка пути может применяться на участках, где от­сутствуют люфты в зоне между шпалой и балластом. Если они есть, выправляют путь подбивкой шпал.

С помощью прокладок выправляют просадки величиной до 10 мм. При большей величине просадок путь следует выправлять подбивкой шпал, иначе существенно ухудшатся условия работы скреплений и может начаться угон рельсовых плетей.

Работы выполняют два монтёра пути под руководством брига­дира пути. Порядок выполнения выправочных работ следующий. По визирному лучу с помощью измерительной рейки определяют по одной нити толщину прокладок для каждой шпалы; по другой нити толщина прокладок определяется с учётом отклонений по уровню. Толщина укладываемых прокладок записывается мелом на рельсе или шпалах, после чего подбирают прокладки соответ­ствующей толщины и раскладывают их по концам шпал.

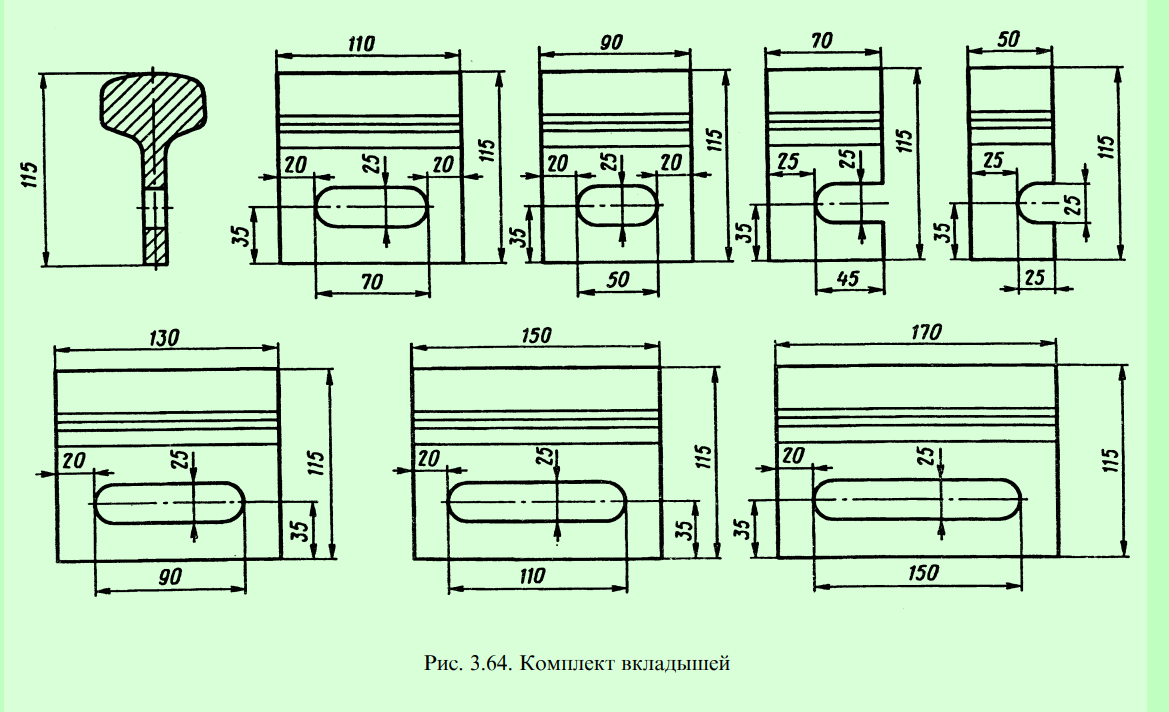

Регулировочные прокладки для укладки под рельс из­готавливают из кордонита, полиэтилена или фанеры толщиной 1,5; 3; 5; 7; 9 мм. Дополнительно к прокладкам-амортизаторам на каж­дый конец шпалы укладывают не более двух регулировочных про­кладок. При этом общая толщина прокладок (с учётом амортиза­ционных) должна быть для скрепления КБ не более 14 мм.

Затем, начиная с двух шпал до начала укладки прокладок, но не более чем на восьми концах шпал подряд, торцевыми ключами за пять-семь оборотов отвёртывают гайки клеммных болтов, домк­ратом вывешивают рельс, на подкладки под его подошву уклады­вают лежащие на концах шпал прокладки, опускают рельс, снима­ют домкрат и затягивают гайки клеммных болтов.

Место работ по выправке пути на регулировочные прокладки ограждается сигнальными знаками “Свисток”.

Выправка пути подсыпкой балласта под шпалы (суфляж). Эта операция применяется на участках бесстыкового и звеньевого пути с чистым асбестовым или песчаным балластом при просадках ве­личиной до 15 мм. Работы ведут четыре монтёра пути под руко­водством бригадира пути.

В подготовительный период в местах выправки пути подсып­кой при необходимости регулируют стыковые зазоры, добивают костыли и поправляют противоугоны или подтягивают гайки про­межуточного скрепления, а также определяют величины просадок рельсовых нитей под шпалами.

В основной период при необходимости снимают карточки или регулировочные прокладки, отрывают торцы шпал, устанавливают домкраты и вывешивают путь, подсыпают балласт, снимают домкраты и засыпают торцы шпал с трамбовкой балласта.

Балласт у торцов шпал отрывают одновременно не более чем у шести концов шпал. Балласт отрывают со стороны обочины до нижней постели шпалы с уклоном к обочине, а со стороны между­путья — на длину, обеспечивающую наклон лопаты (рис. 3.45), при котором распределённый на её полотне балласт не сползал бы вниз. Количество балласта (порция) для подсыпки под каждый конец шпалы зависит от размера просадки пути и измеряется в делениях специальной мерной кружки (рис. 3.46). Порция балласта, равная одному делению, позволяет поднять конец шпалы на 1 мм.

Подсыпка производится на высоту до 10 мм, высота вывески пути домкратами не должна превышать 40 мм.

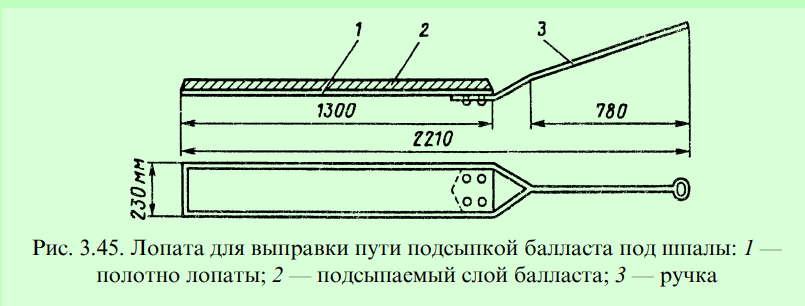

Прежде чем подсыпать балласт под шпалу, его равномерно рас­пределяют по поверхности лопаты, затем ее на всю длину медленно подводят под шпалу и резким рывком выдёргивают наружу. При подсыпке конвейерной лопатой её подводят под шпалу с помощью специального шнура и гибкой ленты и постепенно извлекают из- под шпалы, оставляя на её постели равномерно распределённый слой балласта. После подсыпки балласта под шпалы засыпают их торцы балластом.

После выправки путь должен быть отрихтован, балласт у торцов шпал уплотнён, балластная призма заправлена и спланирована.

Место работ по выправке пути способом подсыпки балласта ограждается сигнальными знаками “Свисток”.

Выправка пути с подбивкой шпал шпалоподбивочными машина­ми . Для выправки пути в профиле, в плане и по уровню применяют самоходные выправочно-подбивочно-рихтовочные машины цик­личного действия типа ВПР отечественного и зарубежного произ­водства, одновременно подбивающие две шпалы (рис. 3.47). Наи­лучшее качество выправки и наибольшая производительность ма­шин достигается при подъёмке пути на высоту 15—25 мм. В этих случаях обеспечивается быстрое погружение подбоек в балласт и создание равномерно уплотненной постели под шпалой при его обжатии.

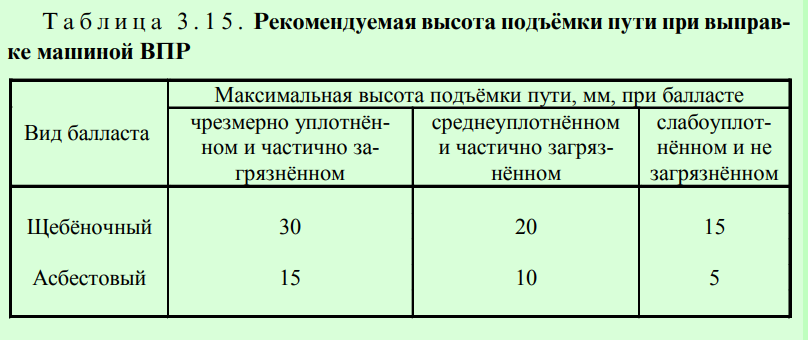

В связи с необходимостью обязательной подъёмки при подбив­ке такие машины не могут применяться при исправлении коротких просадок, перекосов, отклонений по уровню, т.к. при этом на от­резках выправленного пути будут возникать локальные искажения продольного профиля в виде бугров. Поэтому рекомендуется вып­равлять путь с применением шпалоподбивочных машин участка­ми протяжённостью не менее 100 м. В начале и в конце таких учас­тков устраивается отвод, длина которого зависит от выбранной величины подъёмки пути (табл. 3.15). Уклон отвода не должен пре­вышать значений, приведённых в табл. 3.14.

Примечание. Во втором и третьем столбцах высота подъёмки устанав­ливается из условия возможности внедрения подбоек в балласт; в четвёр­том столбце — из условия возможности выравнивания пути в профиле.

Нивелировочная контрольно-измерительная система машин ВПР имеет три главные точки. Передняя по ходу движения точка фиксирует положение рельсовой нити на невыправленном пути, задняя — на выправленном, в расположенной между ними средней точке находится подъёмное устройство машины. Выправка пути в продольном профиле проводится способом сглаживания и способом фиксированных точек. При работе способом сглажи­вания путь в средней точке автоматически выводится на прямую линию между передней и задней точками. В связи с тем, что пере­дняя точка измерительной системы при движении машины копи­рует положение невыправленного пути, полной ликвидации неров­ностей в средней точке не происходит. Величина их уменьшается примерно в 8—10 раз. Вести выправку пути способом сглажива­ния целесообразно в тех случаях, когда не нужно исправлять поло­жение пути в продольном профиле и местные неровности невелики (не превышают 20—25 мм). Установку пути по уровню обеспечи­вают маятниковые электронные датчики.

Перед выправкой пути способом фиксированных то — чек производят его нивелировку, определяют величину подъём­ки, записывают её значение на каждой 5—7 шпале. Визирование удобнее выполнять прибором ПРП. В процессе выправки останав­ливают машину около каждой шпалы с записью, фиксируют пере­днюю точку троса на нужную высоту подъёмки. Дальнейшая работа ведется так же, как и при способе сглаживания: система авто­матически выполняет команду с учётом изменившегося положения передней точки.

Путевые машины, у которых контрольно-измерительная систе­ма дополнена бортовым компьютером, могут вести выправку способом постановки пути в заданное положение, используя методы

электронного сглаживания или проектных от­меток. В отличие от обычного способа сглаживания электронное выполняется с помощью компьютерной программы, работающей по результатам измерительного прохода машины.

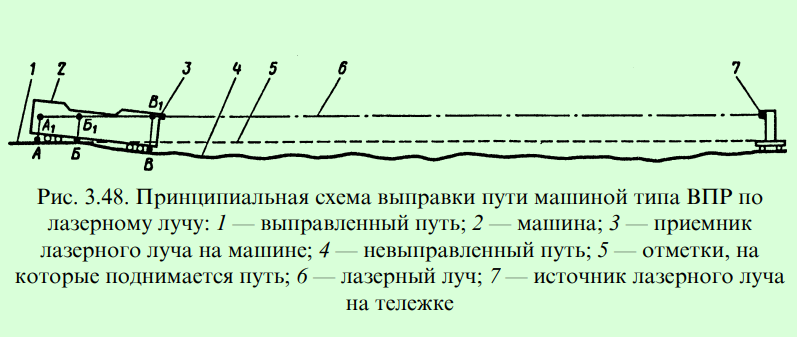

Машины, оборудованные лазерным устройством, мо­гут вести выправку прямых в профиле и в плане и постановку их на заданные отметки участками длиной 250—300 м (рис. 3.48). Машину и лазерную тележку устанавливают в точках перелома профиля или в промежуточных точках элемента профиля, имеющих относитель­но примыкающих участков пути наиболее высокие отметки (буг­ры). С помощью лазерной тележки снимают фактическое положе­ние пути, которое вводится в бортовой компьютер и корректиру­ется оператором. Такое использование лазерной тележки заменяет геодезическую съёмку.

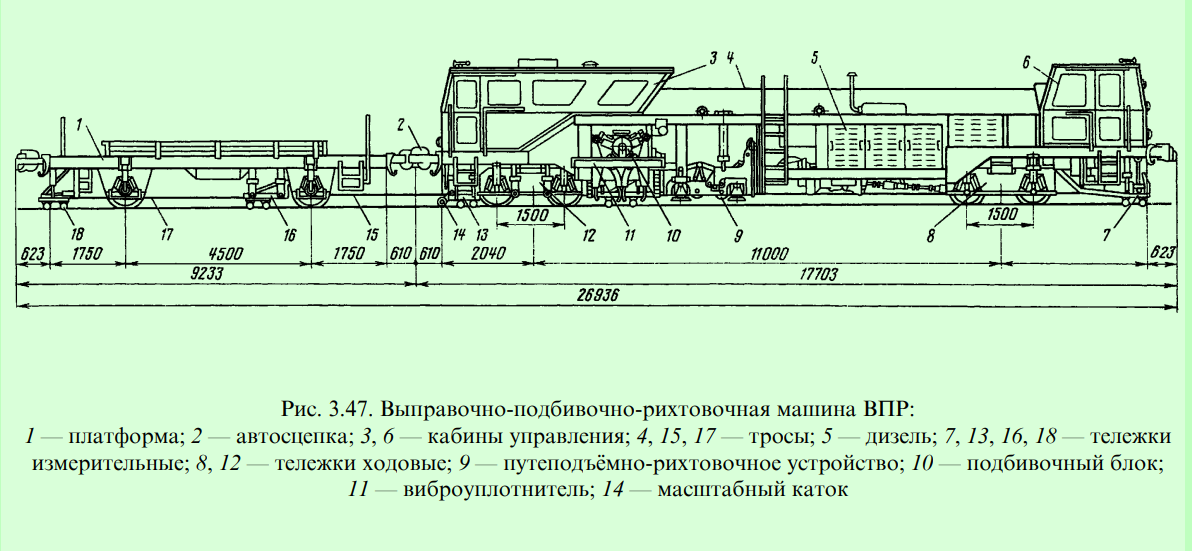

Выправка пути машинами ВПР обеспечивает высокое качество работ при минимуме ручного труда. Он остаётся только при вы­полнении подготовительных и заключительных работ.

Выправку пути машиной ВПР выполняют в технологическое “окно” продолжительностью 2 ч (рис. 3.49) под руководством до­рожного мастера. Сопутствующие работы выполняет вручную или с применением механизмов бригада в составе 8—15 чел. Численность бригады определяется для каждого участка в зависимости от объёма сопутствующих работ.

Все работы по выправке подразделяются на подготовительные, основные, выполняемые в период “окна”, и заключительные, вы­полняемые после “окна”.

В подготовительный и заключительный периоды выполняются те же работы, что и при выправке пути электрошпалоподбойками.

В “окно” после прохода последнего графикового поезда и о г — раждения места работ сигналами остановки сни­мают пучинные карточки при костыльном скреплении или регули­ровочные прокладки при раздельном. Если предстоит снять боль­шое число карточек, работы по их удалению начинают за 2—3 ч до начала “окна”, для чего при необходимости ограничивают скорость движения поездов.

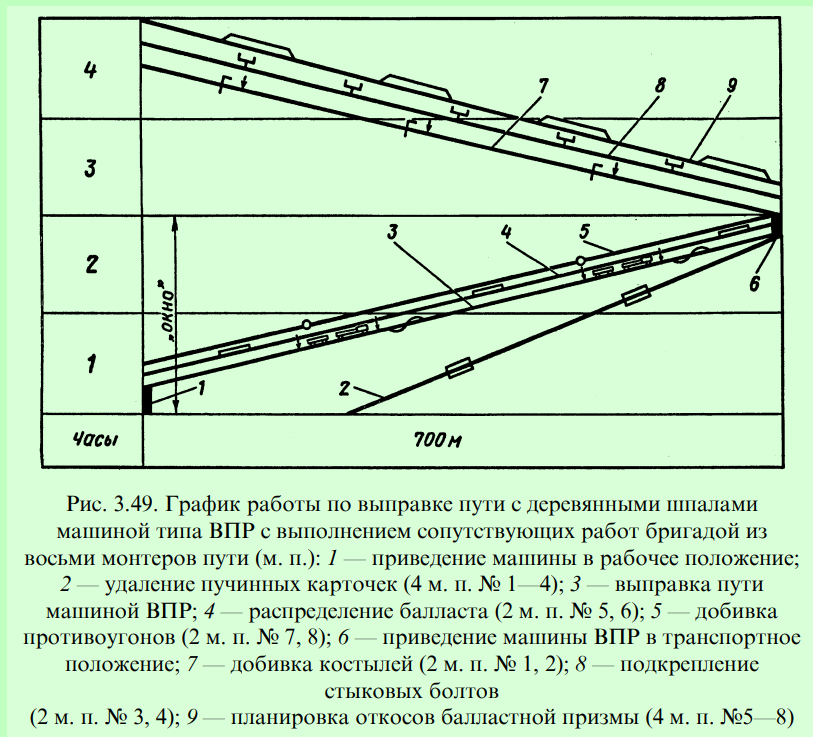

Машина ВПР (см. рис. 3.47), прибыв к месту работ, в течение 8 мин приводится из транспортного положения в рабочее, выво­дится на автоматический режим управления с включением подъём­но-рихтовочного устройства, подбивочных блоков и уплотнителей. Затем начинается работа машины по выправке, подбивке балласта под шпалами и уплотнению плеч балластной призмы у торцов шпал. Величина подъёмки и рихтовки пути определяется нивели­ровочным и рихтовочным устройствами машины, автоматически включающимися при опускании подбивочного блока.

За 5—10 мин до окончания “окна” машина ВПР заканчивает работу, приводится в транспортное положение и отправляется на станцию. Вслед за машиной четыре монтёра пути при необходимо­сти подсыпают и планируют балласт и добивают противоугоны, отошедшие от шпал при подбивке.

После окончания работ и проверки состояния пути перегон откры­вают для движения поездов: на звеньевом пути при подъёмке и сдвижке пути до 20 мм пропуск поездов осуществляется без снижения установ­ленной скорости, а при сдвижке более 20 до 60 мм — не более 60 км/ч для первых двух-трёх поездов; на бесстыковом пути — во всех случа­ях не более 60 км/ч для первых двух-трёх поездов.

После “окна“ восемь монтёров пути добивают костыли, подтя­гивают стыковые болты и планируют откосы балластной призмы. На этом работы на заданном участке заканчиваются.

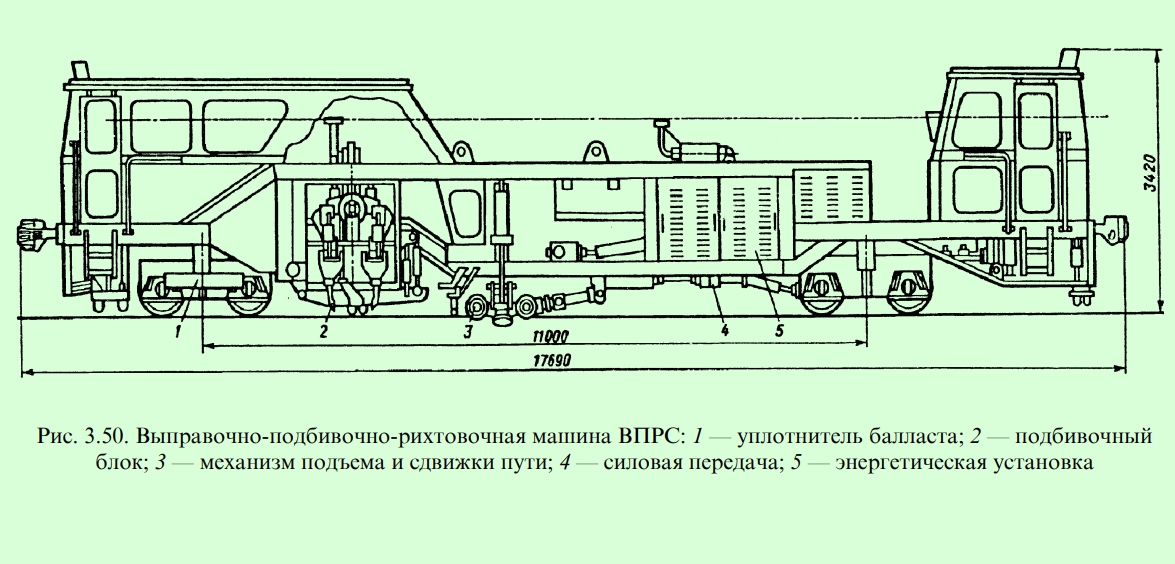

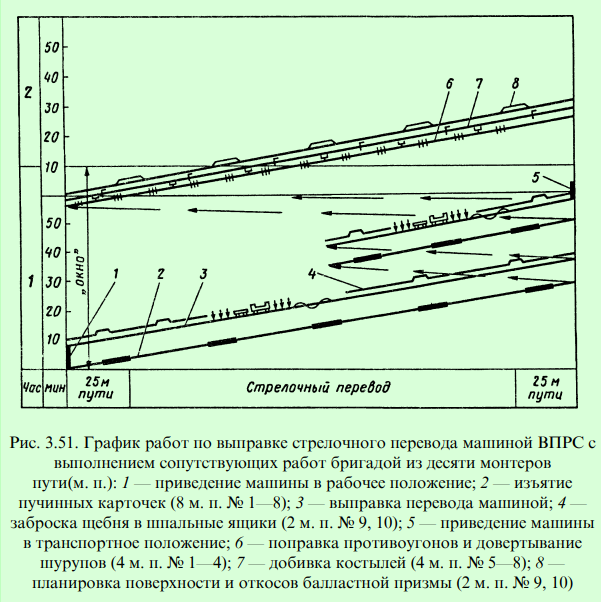

Выправка стрелочного перевода с подбивкой брусьев выправочно- подбивочно-рихтовочной машиной ВПРС. В отличие от машин типа ВПР, машина ВПРС (рис. 3.50) является одно ш п а л ь н о й. Она может вести выправку как стрелочных переводов с подбивкой пе­реводных брусьев, так и пути с подбивкой шпал.

По принципу действия машина ВПРС в значительной степени унифицирована с машиной ВПР. Принципиальными её отличи — я м и от машины ВПР, кроме одношпальности, являются: возмож­ность перемещения подбивочных блоков поперёк пути; возмож­ность изменения угла наклона подбоек к рельсу; раздельное управ­ление левым и правым подбивочными блоками, а также наличие в связи с этим, кроме основной кабины машиниста, двух боковых рабочих мест. Наряду с роликовыми захватами за головки рельсов машина имеет дополнительные пальцевые захваты, позволяющие поднимать стрелочный перевод за подошву рельса или под его го­ловку в стеснённых местах. Машины фирмы “Плассер и Тойрер”, кроме этого, оборудованы выдвигающейся балкой, позволяющей осуществлять подъёмку стрелочного перевода по боковому направ­лению. Такие машины уже появляются на отечественных железных дорогах.

В профиле и плане стрелочный перевод выправляется по мето­ду сглаживания или с постановкой на заданные отметки, опреде­ляемые с помощью визирных оптических приборов, нивелира и те­одолита по контррельсовой нити прямого направления накануне выправки; остальная часть перевода выправляется по уровню. Спо­соб выправки и высота подъёмки определяются так же, как для пути вне стрелочного перевода. При этом следует учитывать положение остальных стрелочных переводов, входящих в стрелочную улицу, и примыкающего пути, а также положение съездов. В случае вып­равки переводов на железобетонных брусьях машинами, у кото­рых не проведено усиление цилиндров подъёма, одноразовая подъёмка не должна превышать 20—30 мм.

Сопутствующие работы по снятию карточек, добивке противо­угонов, закреплению болтов и шурупов, добивке костылей, плани­ровке и уплотнению балласта в ящиках и на откосах призмы вы­полняются путевой бригадой в составе монтёров пути (рис. 3.51).

Рихтовка пути. В плане путь должен содержаться без видимых отклонений от прямого направления на прямых участках; с одина­ковыми стрелами изгиба — на кривых одного радиуса; с равно­мерным нарастанием стрел — на переходных кривых.

Натурное положение пути в плане характеризуется стрелами изгиба рихтовочной рельсовой нити от хорды постоянной длины (см. рис. 2.17). Рихтовка пути назначается по результатам анализа графика стрел на ленте путеизмерительного вагона или натурной проверки состояния пути в плане визуальным определением мест с отклонениями пути от нормального положения. Кроме этого, рих­товка выполняется после окончания всех работ, сопровождающихся нарушением плавности пути (выправка пути, разгонка зазоров, смена шпал и др.).

Рихтуют путь по одной и той же рельсовой нити: на кривых — по наружной (возвышенной); на прямых однопутных линиях — по правой нити по счёту километров (при содержании на пря­мом участке одной рельсовой нити с возвышением относительно дру­гой — по пониженной нити); на двухпутных линиях — по междупутной нити.

Перед рихтовкой проверяют стыковые зазоры, а на бес­стыковом пути измеряют температуру рельсов. Не допус­кается приступать к рихтовке, если на звеньевом пути есть два и более подряд слитых зазора, а на бесстыковом пути температура рельсов превышает допускаемую для данного вида рихтовки (см. п. 2.4). Если есть слитые в стыках зазоры, до начала рихтовки они должны быть отрегулированы.

Рихтовать путь в кривых сложнее, чем в прямых. Рихтовка пря­мых участков при небольших расстройствах производится без пред­варительных расчётов — на глаз, ориентируясь на видимую пря­молинейность пути перед и за местом сдвижки пути. При рихтовке же пути в кривой необходимо ориентироваться на его кривизну, соответствующую радиусу данной кривой, определить которую на глаз невозможно, особенно при наличии на кривой плавных (дли­ной более 30 м) отклонений в плане.

Поэтому в кривых, как правило, рихтуют путь на глаз только в местах коротких (длиной до 30 м) отступлений в плане (углов). В дру­гих случаях кривые рихтуют совмещённым способом: в реперных точ­ках, отстоящих одна от другой на 10 м, сдвигают путь по расчёту (см. п. 2.5), а в промежутках между этими точками — на глаз.

Перед началом работ измеряют стрелы изгиба, используя кап­роновый шнур и способы расчёта величины сдвижек пути.

В процессе производства работ измерения ведут приборами ПРП или стрелографами, имеющимися на рихтовочных машинах и по­зволяющими непрерывно измерять и записывать стрелы на специ­альную ленту.

Рихтовку пути выполняет путевая бригада либо с применением гидравлических приборов, либо с помощью рихтовочных машин.

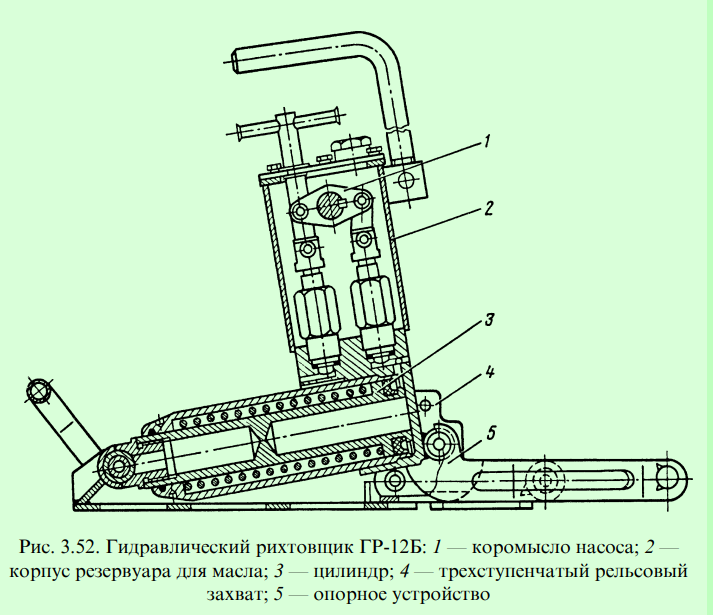

Рихтовка пути гидравлическими приборами. Для этого исполь­зуется комплект гидравлических приборов типа ГР-12Б (рис. 3.52) из трёх-семи штук.

Работами руководит бригадир пути. Если он уже имеет доста­точный опыт, то определяет сдвижку на глаз или с использова­нием бинокля. А бригадир, не имеющий опыта рихтовки или с недостаточным опытом рихтует путь с применением о п т и ч е ского прибора. При рихтовке на глаз бригадир пути отходит от группы монтёров, сдвигающих путь, на 40—50 м (а при исполь­зовании бинокля — до 100 м) в сторону, противоположную направ­лению перемещения группы монтёров по ходу рихтовки. Стоя над рельсом рихтовочной нити лицом в сторону рихтовки (рельс нахо­дится между его ног), он по рабочему канту рельса определяет ме­сто и порядок расстановки гидравлических приборов.

Число гидравлических приборов подбирается в зависимости от величины сдвижки, вида и степени уплотнения балласта, мощнос­ти конструкции пути (звеньевой бесстыковой), а также от того, прямой это или кривой участок. Например, в случае рихтовки бес­стыкового пути с рельсами Р65 и железобетонными шпалами при уплотнённом щебёночном балласте на кривом участке необходи­мо не менее семи приборов, а при рихтовке пути с деревянными шпалами на свежем асбестовом балласте на прямом участке доста­точно трёх.

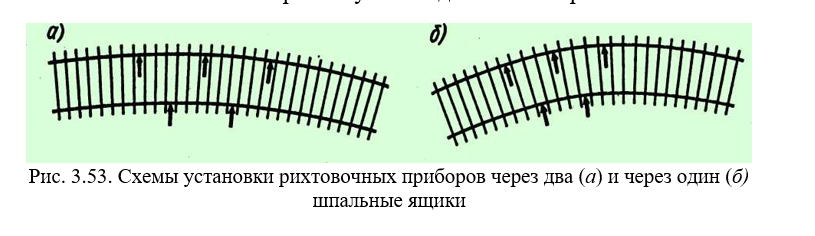

Рихтовочные приборы устанавливаются через два-три шпаль­ных ящика один от другого в шахматном порядке, а при наличии “угла” — через один ящик (рис. 3.53).

Если это “угол”, который может быть устранён за одну установку гидравлических приборов, то бригадир определяет место наибольшего отклонения пути, где устанавливается средний прибор из находящихся на дан­ной нити. Остальные приборы распределяются поровну с обеих сто­рон от среднего. Если же неровность длинная и требует несколь­ких перестановок гидравлических приборов со сдвижкой пути в одну сторону, то бригадир пути в начале рихтовки и в последую­щих точках установки приборов определяет место крайнего из них (со своей стороны) и порядок расположения других приборов. Боль­шее число приборов устанавливают на той рельсовой нити, в сто­рону которой рихтуется путь. С неё же в первую очередь снимают давление рихтовщиков по окончании сдвижки.

Сдвижку пути выполняют с некоторым запасом (1—3 мм), учитывающим обратную отдачу рельса после снятия дав­ления в приборах. Она зависит от конструкции пути (тип рельса, вид шпал) и величины сдвижки и оценивается до начала работ.

Если щебёночный балласт уплотнённый, перед сдвижкой его рыхлят ломами у торцов шпал со стороны, куда она будет направ­лена. Одновременно готовят места для установки гидравлических приборов. Затем группа монтё­ров (по числу приборов) сдвига­ет путь. После начала сдвижки пути бригадир определяет мо­мент ее окончания. На прямом участке таким моментом являет­ся доведение сдвигаемого отрез­ка пути до общей прямолинейно­сти с участком, просматривае­мым бригадиром пути на длине до места сдвижки, а на кривой — до такой же кривизны, что и на отрихтованном участке кривой.

В случае применения оп — тического прибора (см.п. 3.1) путь рихтуют в следующем порядке. На длине около 200 м просматривают в бинокль рихтовочную рельсовую нить и по ней выбирают крайние точки рихтуемого участка или границы рихто­вочного створа (рис. 3.54). В одной из крайних точек рихтуемого участка на головку рельса устанавливают зрительную трубу, а в другой крайней точке — рабочую рейку. Пересечение нитей трубы совмещают с пересечением линий ромба рабочей рейки, которая остаётся на месте до окончания рихтовки в пределах данного рих­товочного створа. Измерительную рейку устанавливают в процес­се рихтовки в точках, где необходима сдвижка (например, в точках А, Б, В), и оставляют на месте до тех пор, пока путь в этом месте сдвинется на нужную величину.

Зрительную трубу устанавливает руководитель работы, изме­рительную рейку — один монтёр пути, рабочую рейку — другой. Третий отрывает балласт у торцов шпал с той стороны, куда будет сдвигаться путь. Остальные монтёры устанавливают гидрорихтов­щики по обе стороны точки А и по команде руководителя работ сдвигают путь на столько, чтобы после снятия усилий с гидравли­ческих рихтовщиков оси измерительной и рабочей реек совпали. После этого измерительную рейку переносят на следующую точку (точка Б), и производят сдвижку в том же порядке. В процессе рих­товки постоянно следят за показаниями круглого уровня на рей­ках для обеспечения отвесного их положения. При сплошной сдвиж­ке пути в одну сторону измерительную рейку переставляют на 4— 5 м от последнего места её стоянки.

Для пропуска поезда оптический прибор и рейки снимают с пути, при необходимости устраивают плавный отвод, пустоты, образо­вавшиеся у торцов шпал, засыпают балластом.

Состав бригады монтёров для рихтовки пути гидравлическими рих­товщиками определяется из расчёта 1 чел. на рихтовщик с добавлени­ем двух-трёх монтёров на отрывку балласта и заделку пустот у торцов шпал. В случае применения оптического прибора бригада увеличива­ется на один-два человека для установки и переноски рабочих реек.

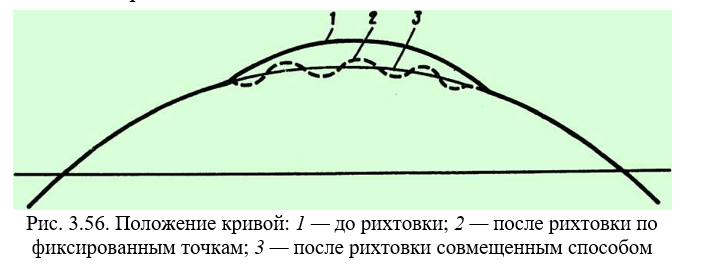

В кривых участках путь рихтуют по расчетным величинам сдви­жек (см. п. 2.5). В качестве рихтовочного базиса в этом случае слу­жат забитые в балласт деревянные колья или металлические шпиль­ки. Их располагают с таким расчётом, чтобы после рихтовки между подошвой рельса упорной нити и колом (шпилькой) получилось определённое расстояние (например, 0,5 м).

Рихтовка участка пути на щебёночном балласте и де — ревянных шпалах пятью гидравлическими приборами выпол­няется бригадой в составе восьми монтёров.

Последовательность выполнения операций при этом следующая: пять монтёров отрывают торцы шпал с той стороны, куда будет сдвинут путь; три — по указаниям руководителя работ делают в шпальных ящиках углубления для установки гидравлических при­боров в шахматном порядке через два-три ящика. По окончании подготовительных работ на небольшом протяжении, намеченном для рихтовки, бригада приступает к рихтовке. В отрытые углубле­ния пять монтёров устанавливают пять гидравлических приборов так, чтобы наконечник штока упирался под головку рельса с на­клоном к пути не более 40 °С. Рихтовка при большем угле наклона штока вызывает излишнюю вывеску пути и нарушение положения его по уровню. После установки приборов по указанию руководи­теля работ монтеры сдвигают путь на требуемую величину, кото­рую контролируют металлической линейкой или специальным шаблоном. Впереди группы рихтовщиков два монтёра отрывают балласт у торцов шпал. Вслед за рихтовкой один монтёр засыпает торцы шпал балластом и трамбует его, а после того как первый участок отрихтован, к нему присоединяются два монтера, работав­шие на приборах. Остальные пять монтёров в это время готовят следующий участок для рихтовки. Перед обеденным перерывом и в конце рабочего дня после рихтовки добивают костыли и оправ­ляют балластную призму. Путь проверяют по шаблону и уровню.

Рихтовка участков звеньевого пути при любой сдвижке и бессты­кового пути со сдвижкой до 10 мм проводится под руководством бригадира пути. Место проведения работ в этих случаях ограждает­ся: на звеньевом пути при сдвижке одновременно на величину до 20 мм — сигнальными знаками “Свисток”, при сдвижке на величи­ну от 20 до 60 мм — сигналами уменьшения скорости с выдачей пре­дупреждения на поезда о проследовании места работ со скоростью 25 км/ч; на бесстыковом пути при сдвижке до 10 мм — сигналами остановки с выдачей предупреждений на поезда о проследовании места работ без снижения скорости, а при сдвижке от 10 до 60 мм — сигналами остановки с пропуском поездов со снижением скорости (со снятием красного сигнала) до 25 км/ч.

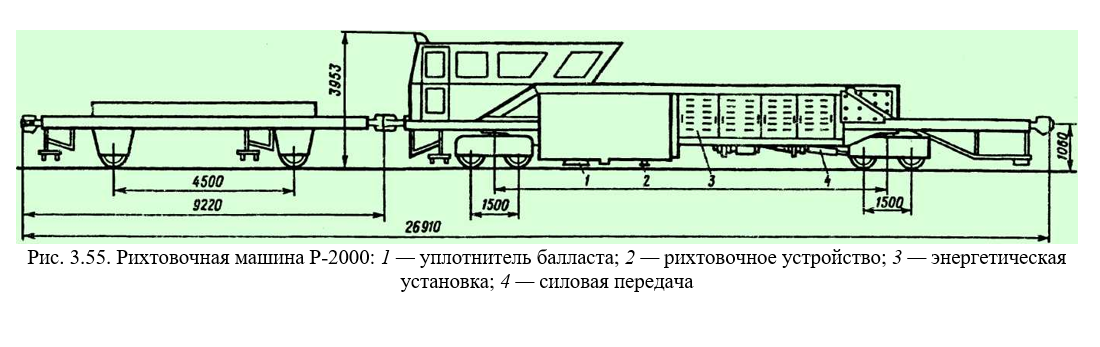

Рихтовка пути рихтовочными машинами. Для рихтовки пути применяются: самоходная рихтовочная машина Р-2000 циклично­го действия (рис. 3.55); путерихтовочная машина ПРБ системы Ба- лашенко; электробалластёр ЭЛБ, оборудованный навесным рих­товочным устройством. ЭЛБ и ПРБ транспортируются с помощью локомотива.

Отличиями являются: конструктивное устройство подъёмных и сдвигающих органов машин (у машины Р-2000 — роликовые подъёмники; у ЭЛБ и ПРБ — магнитные); сдвигающие усилия (у ПРБ и ЭЛБ они больше, чем у машины Р-2000); размеры измери­тельных хорд, коэффициентами сглаживания неровностей пути, равными: для машины Р-2000 — 4 (округлённо); для ЭЛБ — 6; для ПРБ — 8; способ перемещения машины непосредственно при рих­товке пути: у Р-2000 — цикличный (сдвижка пути при остановке машины); у ЭЛБ и ПРБ — непрерывный (сдвижка пути без оста­новки машины).

Машины могут рихтовать путь: по способу сглажива — н и я; с постановкой в заданное положение по расчёту (фик­сированные точки), совмещённым способом. Принципы рихтовки у всех машин аналогичны: на прямых участках критери­ем отрихтованности является расположение трёх измерительных точек хорды на прямой линии, являющейся осью отрихтованного пути; на кривых — равенство отношений стрел, измеренных в двух точках четырёхточечной хорды.

В процессе работы способом сглаживания машина в ав­томатическом режиме устраняет местные неровности, находящие­ся в пределах её измерительной хорды. Длинные отступления (“за- водины“) этим способом не ликвидируются, при проходе по ним машины происходит сглаживание мелких неровностей.

Для передвижки прямых и кривых участков пути в правильное проектное положение используют способ фиксированных точек. На прямых оптическим прибором или теодолитом опре­деляют величину сдвижки, на кривых замеряют стрелы изгиба и производят расчёт выправки. Величины сдвижек записывают прямо на шпалах. Оператор, находящийся в передней кабине, при подъёзде к очередной записи на шпале останавливает машину, пе­ремещает передний конец троса измерительной хорды на указан­ную величину сдвижки, и далее рихтовочная система машины ра­ботает в режиме сглаживания.

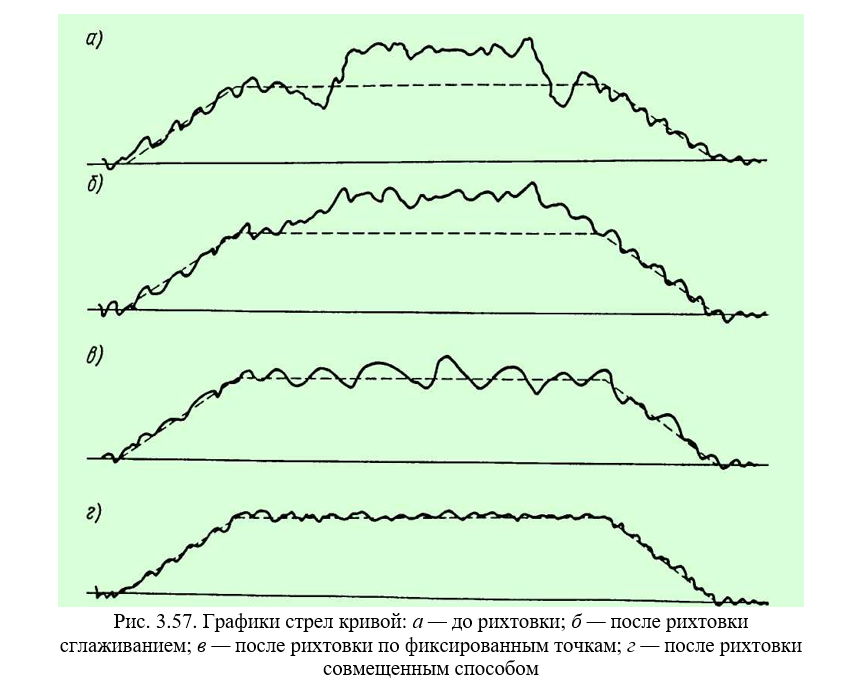

Рихтовка кривых способом сглаживания машинами с трёх — точечным измерительным устройством (ПРБ, ЭЛБ) выполняется за два прохода.

При первом проходе записывают гра­фик натурных стрел наружной рельсовой колеи. На график нано­сят или линию проектных стрел, полученную в результате предва­рительного расчёта кривой, или усреднённую линию графика стрел, которая наносится вручную без расчётов. Во время второго проез­да оператор вручную перемещает управляющую каретку или по линии графика проектных стрел, или по линии усреднённых стрел. В местах неисправности в плане путь сдвигается до значения про­ектных или усреднённых стрел.

Машины с чётырёхточечным измерительным ус — тройством (ВПР, ВПРС, Р-2000) рихтуют кривые способом сгла­живания за один проход.

От способа рихтовки (сглаживание, способ фиксированных то­чек или совмещённый) зависит состояние пути в плане после рих­товки (рис. 3.56, 3.57).

Поскольку сдвижка пути машинами проводится при вывешен­ной путевой решётке, возможно образование отклонений по уров­ню . Поэтому подъёмка пути допускается не более чем на 10—15 мм.

Способ рихтовки определяет дорожный мастер. Он же является руководителем работ.

После окончания работ по рихтовке проверяют состояние пути по шаблону и уровню после пропуска одного-двух поездов с пос­ледующим устранением отступлений. На звеньевом пути при сдвижке пути до 20 мм пропуск поездов осуществляется без снижения уста­новленной скорости, а при сдвижке более 20 до 60 мм — не выше 60 км/ч для первых двух-трех поездов; на бесстыковом пути — во всех случаях не выше 60 км/ч для первых двух-трёх поездов.

Регулировка и разгонка стыковых зазоров. Для возвращения рель­сов звеньевого пути (при их угоне) в нормальное положение дела­ют регулировку или разгонку зазоров. Если при этом приведение величин зазоров к нормальным осуществляется без разрыва сты­ков, то оно относится к “регулировке зазоров”, а если с разрывом, то к “разгонке зазоров”.

Регулировка зазоров производится, как правило, облегчённым (массой 37 кг) гидравлическим прибором РН-02 или РН-01А (рис. 3.58) с распорным усилием 120 кН (12 тс), а разгонка зазо­ров — прибором РН-03 (массой 78 кг) с распорным усилием 250 кН (25 тс) (рис. 3.59). В отдельных случаях могут применяться прибо­ры ударного типа (рис. 3.60).

Регулировка зазоров может быть внеплановая и плановая. Вне­плановая регулировка назначается по результатам осмотра сты­ков исходя из наличия и числа слитых и чрезмерно растянутых за­зоров соответственно при положительных и отрицательных тем­пературах воздуха (два подряд при рельсах длиной 25 м и три — при рельсах длиной 12,5).

Плановая регулировка (разгонка зазоров) назначается по результатам сопоставления измеренных и нормативных зазо­ров (см. табл. 2.2).

Работы по сплошной плановой регулировке или разгонке зазо­ров, как правило, выполняются в процессе комплексных планово­предупредительных работ и ремонтов пути. В отдельных случаях они могут выполняться и как самостоятельные.

В состав работ входят: измерение зазоров, составление расчёт­ной ведомости стыковых зазоров, передвижка рельсов в соответ­ствии с расчётными величинами сдвижек, закрепление передвину­тых рельсов на новом месте.

Разница в температуре рельсов, при которой измерялись зазо­ры и производятся работы по их регулировке или разгонке, не дол­жна быть более 5 °С.

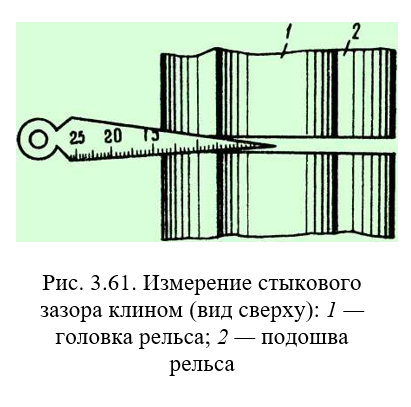

Зазоры измеряют при незначительных колебаниях температу­ры воздуха (утром или вечером). Промер зазоров начина — ют от стыка, положение которого неизменно с момента укладки пути (например, рамный рельс или закрестовинный стык входного или выходного стрелочного перевода, либо крайний стык безбалластного моста и др.) и ведут по обеим рельсовым нитям. Для этой цели используют металлический клин с делениями (рис. 3.61), который заводится в зазор с внешней (нерабочей) грани рельсов на уровне средней части головки. В начале промера зазоров должна быть выявлена величина по­правки к измеряемым (фактическим) зазорам, учитывающая силы трения рельса в накладках, препятствующие свободному измене­нию зазоров при перемене температуры. Для этого вычисляют сум­му зазоров в первых четырёх сты­ках (без нулевых зазоров): снача­ла без отвёртывания гаек болтов, а затем — с отвёрнутыми на два- три оборота гайками и определя­ют разность сумм зазоров, полу­ченных при затянутых и ослаб­ленных болтах. После этого деле­нием полученной разности на 4 вычисляют поправку к измерен­ным зазорам.

Если она положи­тельная, то её вычисляют из фактических значений зазоров (исключая стыки с нулевыми зазорами), а если отрицательная — прибавляют к измеренным зазорам (вклю­чая стыки с нулевыми зазорами).

По результатам промера составляется расчётная ведомость, по которой устанавливают вид работ (регулировка или разгонка зазо­ров), величину и направление передвижки рельсов, фронт работ.

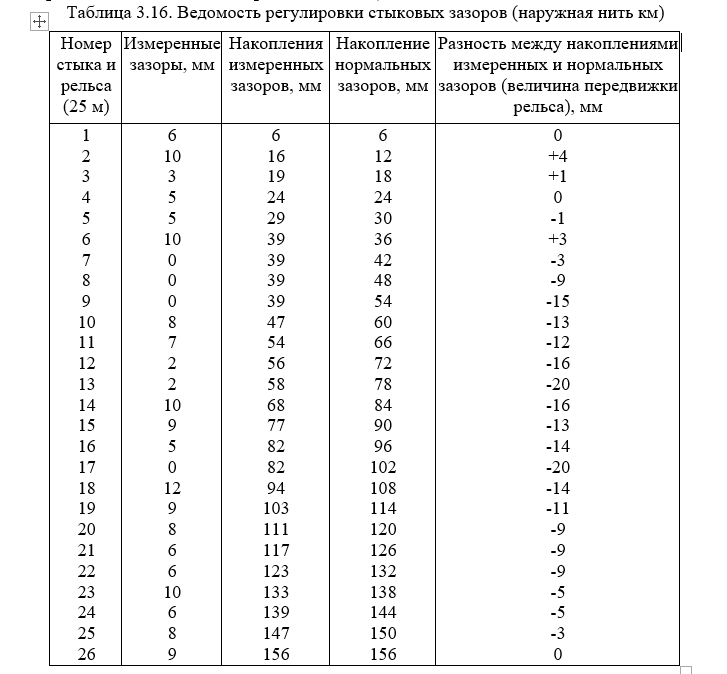

Регулировка зазоров. В табл. 3.16 приведен вид ведомости регу­лировки зазоров по одной из рельсовых нитей, а на рис. 3.62 — соответствующий ей график накопления зазоров (составленный по средним значениям зазоров на пикете).

Знак плюс перед величиной передвижки рельсов в пятом столбце означает, что накопление измеренных зазоров больше накопления нормальных зазоров, поэтому перемещение рельса должно быть направлено в сторону начального стыка, а знак минус — в проти­воположную сторону. При нулевой величине передвижки данный рельс остаётся на месте.

Преобладание на участке измеренных зазоров одного и того же знака свидетельствует о влиянии угона рельсов в одном направле­нии на изменение зазоров.

Вид работ — регулировка или разгонка зазоров — устанавливается по данным пятого столбца по правилу: если наибольшая разность между фактическим и нормальным на­коплениями зазоров не превышает максимально возможный кон­структивный зазор в стыке (22 или 24 мм при диаметрах отверстий в рельсах соответственно 36 и 40 мм), то восстановление нормальных зазоров в стыках на данном участке выполняется без разрыва стыков, т.е. регулировкой зазоров, а если превышает, то с разры­вом стыков, т.е. производится разгонка зазоров.

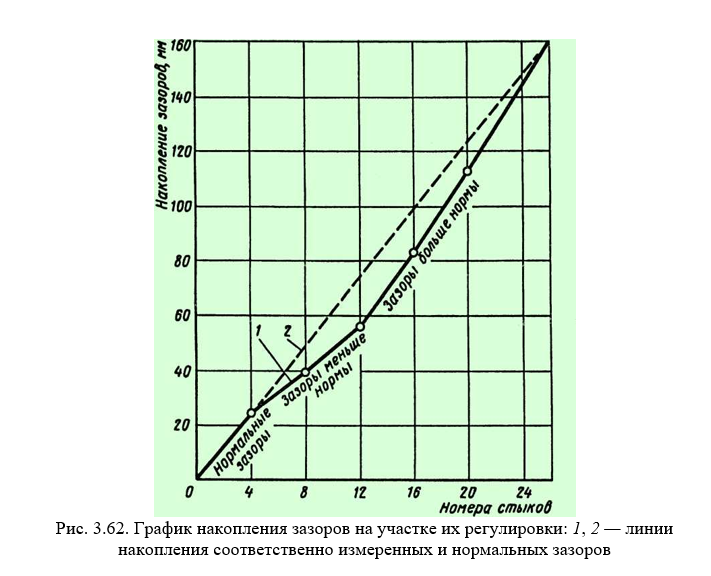

Как видно из табл. 3.16 и рис. 3.62, в рассматриваемом случае, в четырёх стыках из 26 зазоры нулевые, а в восьми (с зазорами 9—12 мм) они в 1,5—2 раза больше нормального зазора (6 мм), что указывает на необходимость их регулировки. Кроме того, макси­мальная величина передвижки рельсов (разность между накопле­ниями измеренных и нормальных зазоров) достигает 20 мм (стык № 13), что меньше максимально возможного конструктив­ного зазора. Это указывает на то, что следует производить регули­ровку зазоров (без разрыва рельсовой колеи).

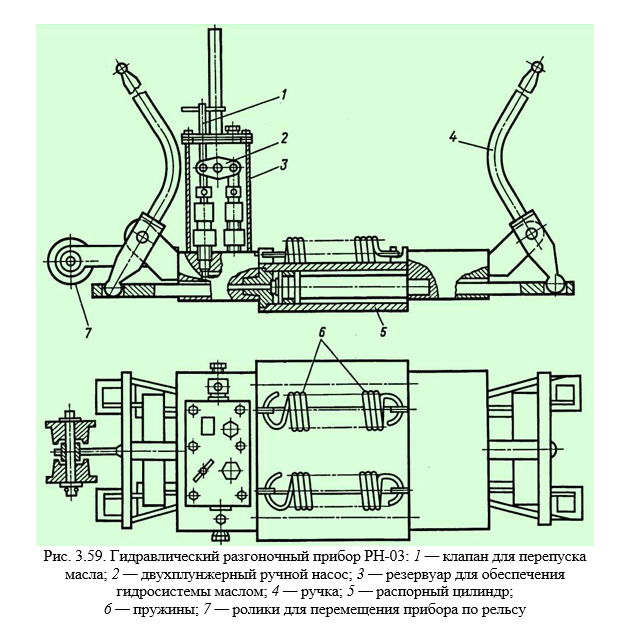

Регулировку зазоров одним гидравлическим прибо — ром на пути с костыльным прикреплением рельсов к шпалам вы­полняет бригада в составе восьми монтёров пути под руководством бригадира пути. Последовательность выполнения работ такая: пер­вый монтёр ослабляет болты в стыках со стороны, куда будут пере­мещаться рельсы; второй снимает противоугоны; третий устанавли­вает в зазоры передвигаемых рельсов прозорники (металличес­кие прокладки толщиной, соответствующей нормальному зазору при данной температуре рельсов); четвёртый и пятый устанавливают гид­равлический прибор на рельс и передвигают рельсовую плеть до тех пор, пока прозорники в стыках окажутся зажаты рельсами. Третий монтёр также помогает четвёртому и пятому устанавливать прибор или снимать его для пропуска поездов; шестой для облегчения пере­мещения рельсовой плети наддёргивает отдельные костыли и посту­кивает по рельсам деревянной кувалдой. Вслед за ними седьмой мон­тёр закрепляет стыковые болты, а восьмой устанавливает противо­угоны и добивает наддёрнутые костыли. Затем устанавливают гид­равлический прибор в следующем месте.

При выполнении указанных работ должны выполняться следу­ющие требования. Передвижка рельсов производится плетьми по два-три рельса в зависимости от мощности гидравлического при­бора и положения пути в плане (прямая или кривая). Если продоль­ное перемещение рельсов осложняется сопротивлением от косты­лей, шпал или перекошенных подкладок, рекомендуется перед пе­редвижкой рельсов наддёрнуть такие костыли и устранить перекосы подкладок. Одновременно с передвижкой рельсов проводить постукивание по ним деревянной кувалдой. Негодные противоуго­ны следует заменить, а оторвавшиеся соединители вновь приварить.

Место работ по регулировке зазоров ограждается сигнала — ми остановки поездов. Машинистам выдаётся предупреж­дение установленной формы об остановке у красного сигнала, а при его отсутствии — о следовании с установленной скоростью.

Перед снятием сигналов и пропуском поезда гидравлический прибор снимают с рельса и относят в сторону от пути за пределы габарита.

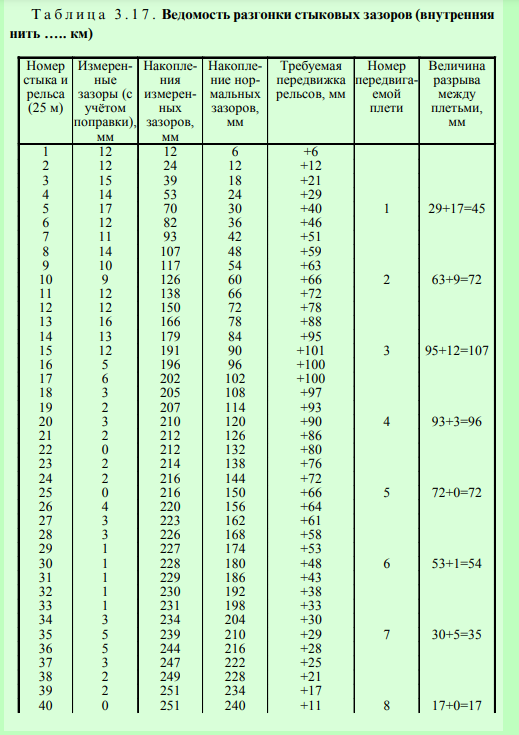

Разгонка зазоров. Подтверждением необходимости разгонки зазоров на конкретном участке служит максимальная величина разрыва рельсовой нити в стыках.

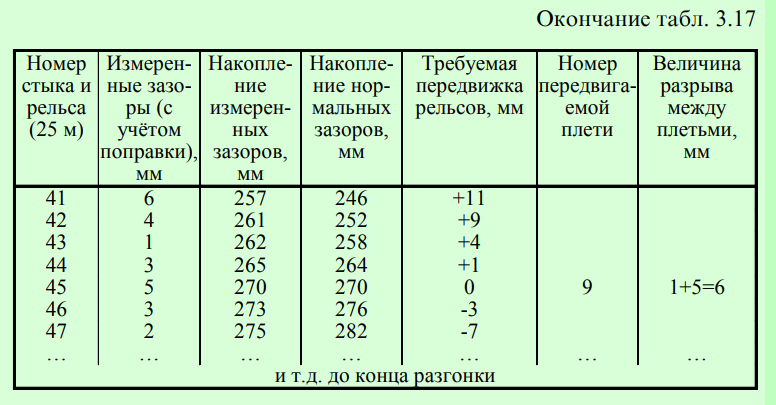

В примере (табл. 3.17, рис. 3.63) он достигает 101 мм (стык № 15), что значительно превышает размер возможного конструктивного зазора.

Из табл. 3.17 видно, что на отрезке пути до стыка № 45 накоп­ление измеренных зазоров превышает сумму нормальных зазоров, что указывает на необходимость передвижки рельсов на этом уча­стке в сторону начального стыка. На остальном отрезке пути на­копление зазоров имеет знак минус, что означает изменение направ­ления передвижки рельсов в сторону нарастания номера стыков. В стыке № 45 разрыв рельсовой колеи устраивать не требуется.

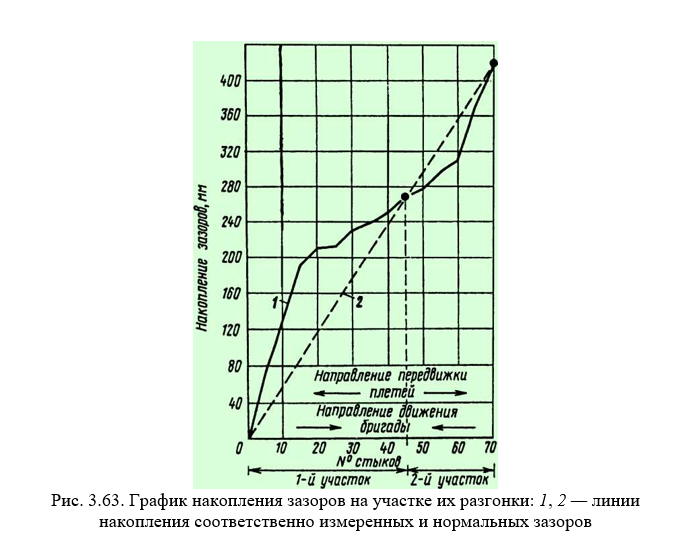

Если линия накопления измеренных зазоров на графике (рис. 3.63) поднимается круче линии накопления нормальных зазоров, то это означает, что на этом отрезке фактические зазоры больше нормаль­ных, и наоборот, если линия нормальных зазоров круче линии изме­ренных — фактические зазоры меньше нормальных.

Горизонтальное расположение линии измеренных зазоров ука­зывает на отсутствие зазоров в стыках на данном участке.

Из столбца шесть табл. 3.17 видно, что в данном случае длина сдвигаемой плети принята равной пяти рельсам длиной по 25 м.

Работы по разгонке зазоров ведут под руководством до­рожного мастера в следующем порядке. В стыках с разрывом рель­совой колеи типовые накладки заменяют на инвентарные с изме­нённым расположением отверстий, срубают рельсовые соедините­ли и устанавливают временные перемычки, обеспечивающие нор­мальную работу рельсовых цепей при оторванных соединителях; в этих же стыках снимают болты на одном из концов рельсов; в ос­тальных стыках ослабляют болты.

На однопутных линиях со стороны, противоположной направ­лению передвижки рельсов, от шпал отодвигают противоугоны, препятствующие сдвижке рельсов; в стыках устанавливают прозор- ники. Затем в первом стыке с инвентарными накладками устанав­ливают разгоночный прибор и передвигают рельсовую плеть до тех пор, пока все прозорники со стороны, куда передвигаются рель­сы, станут зажатыми. При этом в стыке, где установлен прибор, образуется разрыв.

После передвижки плети снимают прозорники, закрепляют бол­ты, добивают противоугоны.

При необходимости пропуска поезда по месту работ в сты­ке с разрывом колеи устанавливают вкладыш (рис. 3.64) и соеди­няют накладками и болтами, которых должно быть — полное чис­ло в конце одного рельса, но не менее двух, один болт в месте рас­положения вкладыша и один болт в конце другого рельса. Для со­единения стыков с вкладышами разрешается применять инвентар­ные накладки с увеличенными болтовыми отверстиями или стан­дартные накладки с четырьмя струбцинами. Вкладыш во всех слу­чаях должен быть закреплён болтом.

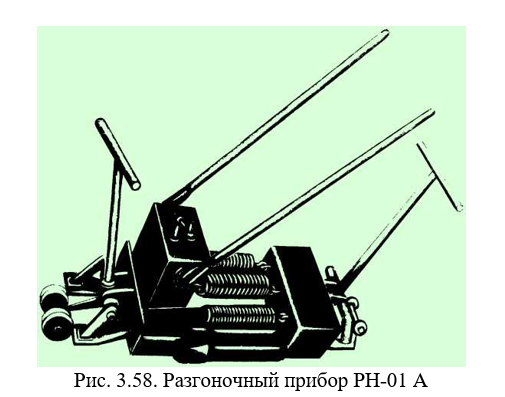

Разгонку зазоров одним гидравлическим прибором на пути с рельсами, соединёнными двухголовыми накладками, при костыль­ном скреплении выполняет бригада в составе 12 монтёров, не счи­тая сигналистов.

Разгонка зазоров может производиться как в “окна”, так и в интервалы между поездами с ограждением места работ сигналами остановки; поезда пропускаются со скоростью 25 км/ч при рельсах типа Р65, 15 км/ч — при рельсах типа Р50.

Исправление ширины колеи. Его ведут: при деревянных шпалах — перешивкой колеи; при железобетонных шпалах — устранением перекошенности шпал относительно оси пути либо исправлением переуклонки рельсов, явившейся следствием неодинакового изно­са резиновых прокладок с внутренней и наружной стороны рель­совых нитей.

Перешивают (исправляют) колею на прямых участках — по нерихтовочной нити, на кривых — по внутренней. Рихтовочную нить перешивают только в исключительных случаях, например, в зимнее время при исправлении положения пути в плане, при устра

нении “отбоев” наружной рельсовой нити в кривых с отжимом ко­стылей и смещением подкладок.

При перешивке рельсовой колеи должны соблюдаться следую­щие правила: перед перешивкой колеи путь должен быть о т р и х — т о в а н; после выдёргивания костылей из деревянных шпал отвер­стия в шпалах должны быть антисептированы и в них установлены пластинки-закрепители размером 5х15х110 мм, пропитанные анти­септиком; сдвижка рельса в требуемое положение должна выпол­няться с помощью либо стяжного прибора (рис. 3.65), либо лома, заглубленного в балласт; при перешивке, производимой с ог­раждением места работ знаком “Свисток”, разрешается расшивать одновременно не более трёх концов смежных шпал; при необходимости расшивки более трёх смежных шпал должен обязательно применяться стяжной прибор и место работ ограждается сигналами остановки; забивку костылей в шпалы при перешивке следует вести при вертикальном положении костыля и при расположении его с той стороны от пластинки-закрепителя, в которую сдвинут рельс; костыли на отрясённых шпалах забивают с подвеской шпал ломом; негодные (изношенные костыли) заменя­ют на новые; перед пропуском поезда во время перешивки колеи рельсы должны быть пришиты не менее чем двумя костылями, при этом отвод ширины колеи должен быть плавным и не превышать 1 мм на 1 м пути.

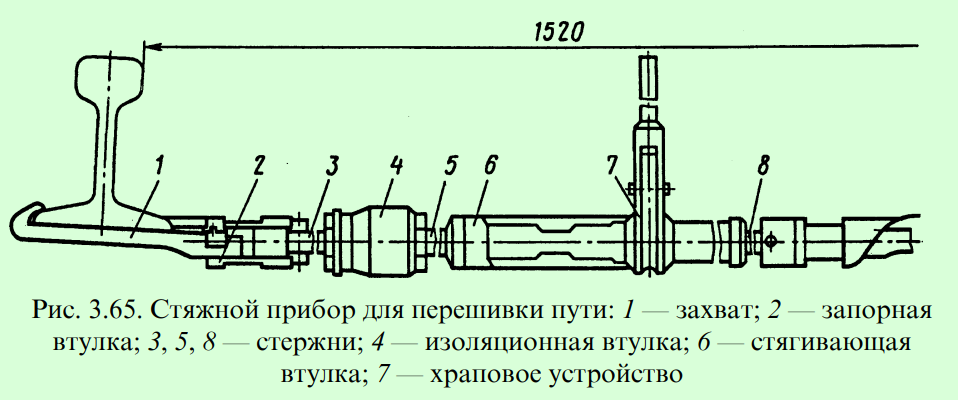

Перешивку пути при деревянных шпалах и исправление колеи при железобетонных шпалах выполняют два монтёра пути под ру­ководством бригадира пути или монтёра 5-го разряда (в зависимо­сти от числа концов расшиваемых шпал).

Работы по перешивке колеи делятся на подготовительные, ос­новные и заключительные. Места перешивки и исправления шири­ны колеи отмечают заранее мелом на шейке рельса той нити, кото­рая должна перемещаться.

В подготовительный период очищают место работ от снега или засорителей, зачищают заусенцы с антисептированием зачищенных мест (на деревянных шпалах или переводных брусь­ях), устанавливают стяжной прибор, опробуют костыли.

В основной период выдёргивают костыли, антисептиру- ют костыльные отверстия и устанавливают в них пластинки-закре­пители, сдвигают перешиваемую рельсовую нить в требуемое по­ложение, забивают в шпалы на каждом конце по два костыля.

В заключительный период забивают в шпалы остальные косты­ли и, если по месту перешивки пропущен поезд (или несколько по­ездов), то добивают ранее забитые костыли; с поверхности баллас­тной призмы убирают щепу (образовавшуюся при зачистке заусен­цев) или изъятые из-под металлических подкладок изношенные прокладки и др.

При трудностях выдёргивания костылей в зимнее время исполь­зуют костыленаддёргиватель с предохранительной накладкой; без нее наддёргивать костыли запрещается.

Порядок регулировки ширины колеи на железобетонных шпа­лах зависит от причины ее изменения.

Исправление ширины колеи поправкой перекошенных шпал заключается в отрывке шпальных ящиков у таких шпал, ослабле­нии на них клеммных болтов и заполнении шпальных ящиков бал­ластом.

При устранении переуклонки рельсов сначала ослабляют закладные болты на шпалах с изношенными прокладками, затем, начиная с границы регулировки ширины колеи, снимают заклад­ные болты на концах трёх смежных шпал; домкратом, установлен­ным внутри колеи, вывешивают рельс; из-под подкладки удаляют изношенные и укладывают неизношенные резиновые прокладки, опускают рельс, устанавливают закладные болты и завёртывают на них гайки с требуемым усилием (см. п. 2.4); затем то же самое выполняют на следующих трёх шпалах и т.д. После пропуска поезда довёртывают гайки закладных болтов, причём сначала это де­лают с наружной стороны рельса, а затем — с внутренней.

Перешивка колеи на стрелочном переводе начинается после проверки и исправления положения наружной рельсовой нити прямого направления в плане на протяжении всего перевода. Если требуется перешить путь в пределах всего перевода, то эта работа выполняется в следующей последовательности. Сначала переши­вают крестовину по прямому направлению с установкой шаблона на переднем стыке, сердечнике и на заднем стыке крестовины, за­тем весь прямой участок пути от крестовины до рамного рельса и рамный рельс. После этого перешивают наружную нить перевод­ной кривой по ординатам (см. п. 2.2) от корня остряка в направле­нии к прямой вставке перед крестовиной. Затем перешивают по шаблону рельсовую нить с контррельсом по боковому направле­нию против крестовины и в последнюю очередь перешивают по шаблону внутреннюю нить переводной кривой. Нарушение такого порядка может привести, например, к тому, что по сбитому непра­вильному положению крестовины будут перешиты один или оба про­тиволежащих рельса с контррельсами или по неправильному поло­жению упорной нити переводной кривой будет перешита её внут­ренняя нить. Это вызовет боковые толчки при проходе подвижного состава.

Переводную кривую по ординатам перешивают под руководством дорожного мастера с ограждением места работ сигналами останов­ки. Перешивку остальных частей стрелочного перевода выполняют под руководством бригадира пути, а в отдельных случаях — под руководством опытного монтёра пути 5-го разряда (когда одновре­менно расшивают не более трёх смежных концов шпал).

Во всех случаях перед перешивкой колеи на стрелочном перево­де делают запись в Журнале осмотра путей, стрелочных перево­дов, устройств СЦБ, связи и контактной сети.

Одиночная смена рельса. Эту работу выполняет бригада монтё­ров пути под руководством бригадира пути. Ее состав зависит от длины и типа рельса и уровня механизации работ (табл. 3.18).

Место работ по одиночной смене рельса ограждается сигнала­ми остановки, машинистам поездов выдаётся предупреждение ус­тановленной формы об остановке у красного сигнала, а при его отсутствии — о следовании с установленной скоростью.

Рельс, назначенный для укладки в путь, тщательно осматривает бригадир пути и измеряет его длину, высоту и износ головки. Рельс должен быть маркирован. Высота укладываемого рельса в торцах не должна отличаться от высоты смежных с ним лежащих в пути рельсов более чем на 1 мм.

Выбранный к укладке рельс заранее подвозят к месту смены и выгружают внутрь колеи (допускается размещать рельс и на кон­цах шпал) с соблюдением требований габарита (рис. 3.66).

Если рельс не сразу укладывают в путь, то он должен быть пришит двумя костылями на каждом конце и в середине к деревянным шпалам, а с торцов рельса должны быть уложены и прочно закреплены баш­маки. При железобетонных шпалах рельс следует пришивать к дере­вянным шпальным коротышам, уложенным в шпальные ящики.

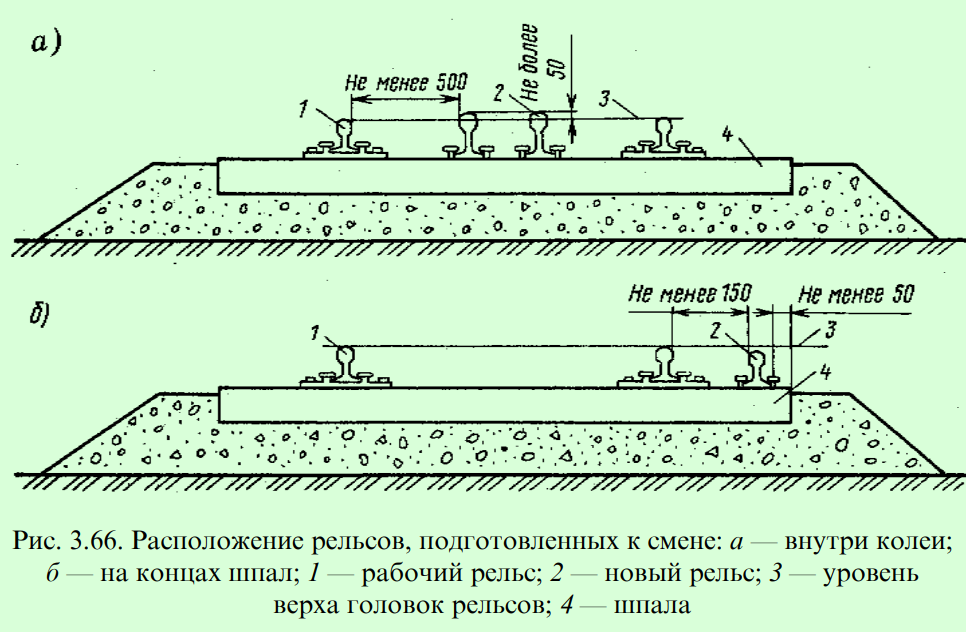

Если возле сменяемого рельса имеются слитые или чрезмерно растянутые зазоры, то их предварительно регулируют.

Перевозят рельс к месту смены дрезинами, а на близкое расстоя­ние — двумя ручными съёмными портальными кранами (рис. 3.67), оборудованными талями для подъёма и опускания рельса.

На участках с электротягой и автоблокировкой принимают меры по защите монтёров пути от поражения электрическим током и обеспечению надёжной работы рельсовых цепей (см. п. 2.6).

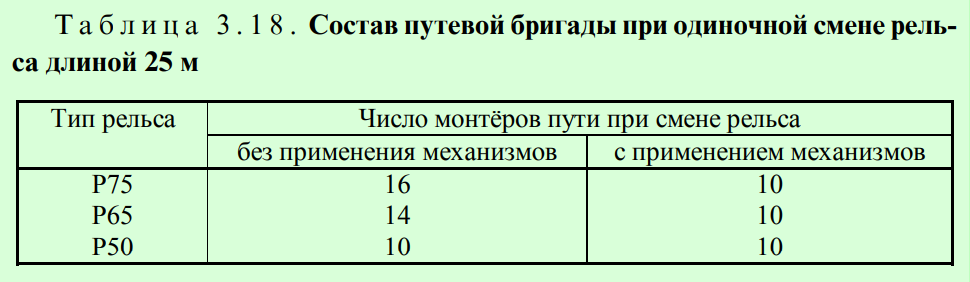

Работы по смене рельса длиной 25 м при кос — тыльном скреплении бригадой в составе 14 монтёров пути делят­ся на три периода: подготовительный, основной и заключительный.

В подготовительный период четыре монтёра пути отвинчивают на стыках при шестидырных накладках последовательно одну за другой гайки 1, 3, 4 и 6-го болтов, смазывают нарезку, ставят по одной дополнительной шайбе на каждый болт и завинчивают гай­ки, а затем снимают 2 и 5-й болты. При четырёхдырных накладках гайки последовательно отвинчивают со смазкой нарезки и поста­новкой дополнительных шайб так, чтобы до прохода поезда гайка была полностью завинчена. В это время четыре других монтёра пути зачищают заусенцы, обметают шпалы, сменяемый рельс и скреп­ление, антисептируют зачищенные места и снимают противоуго­ны. Остальные монтёры пути выдёргивают третьи основные внут­ренние костыли, устанавливают в костыльные отверстия пластин­ки-закрепители с предварительным антисептированием отверстий и опробуют оставшиеся костыли на всех шпалах звена.

В основной период после ограждения места работ сигна­лами остановки два монтёра устанавливают обходной провод или поперечные перемычки и снимают рельсовые соединители; четыре монтёра разболчивают на стыках все болты и снимают накладки, а восемь выдёргивают все внутренние костыли, устанавливают в костыльные отверстия пластинки-закрепители с антисептировани­ем отверстий и наддёргивают наружные костыли. Затем все монте­ры сначала сдвигают ломами сменяемый рельс внутрь колеи, что­бы он вышел из-под головок костылей, а затем выкантовывают его на концы шпал и надвигают подготовленный к укладке новый (или старогодный) рельс. После этого четыре монтёра устанавливают накладки и сболчивают стыки четырьмя болтами, снимают попе­речные перемычки или обходной провод; остальные монтёры в это время пришивают уложенный рельс с проверкой шаблона, за­бивая на каждой шпале по одному внутреннему основному косты­лю, добивают наружные костыли и устанавливают в стыке рель­совые соединители.

По окончании этих работ сменённый рельс убирают с концов шпал, путь проверяют по шаблону, снимают сигналы остановки и поезда пропускают с установленной скоростью.

В заключительный период четыре монтёра устанавли­вают при шестидырных накладках болты до полного количества; другие четыре монтёра ставят противоугоны, а остальные забивают третьи основные костыли. При необходимости регулируют ширину колеи.

Последовательность выполнения работ по смене рельсов при раздельном скреплении аналогична изложенной выше, только вместо выдёргивания и забивки костылей завинчивают гай­ки и снимают клеммы, а затем устанавливают клеммы и клеммные болты с завинчиванием гаек.

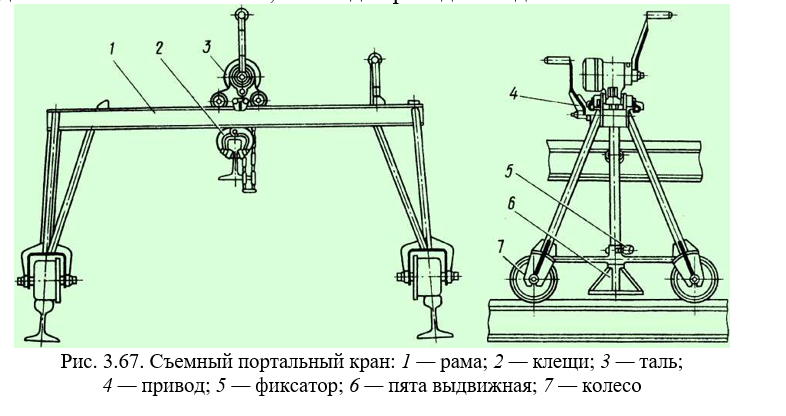

Одиночная смена шпал и переводных брусьев. Такие работы мо­гут проводиться как самостоятельно, например, при разрядке “ку­стов” негодных деревянных шпал (см. п. 2.2), так и в комплексе с планово-предупредительными работами, выполняемыми с приме­нением машин. В первом случае все операции по смене шпал мон­тёры пути выполняют с использованием ручного инструмента, а во втором — с применением машин и ручного инструмента.

Работы по одиночной смене шпал на бесстыковом пути произ­водят два монтёра под руководством бригадира пути, а на звенье­вом пути — монтёр пути 4-го разряда. Подлежащие укладке в путь шпалы развозят по местам смены заранее. Порядок работ основы­вается на замене каждой шпалы отдельно, кроме случаев, когда заменяют две рядом расположенные шпалы. Перед заменой прове­ряют ширину колеи; если требуется перешивка, ее выполняют до замены шпал.

При смене шпалы сначала удаляют балласт из шпального ящи­ка на 2—3 см ниже ее подошвы, отрывают “выход” для сменяемой шпалы в плече балластной призмы, лапой выдёргивают все косты­ли и снимают подкладки на сменяемой шпале; расшитую шпалу сдвигают в шпальный ящик и через “выход” в плече балластной призмы удаляют из пути; срезают подшпальную балластную по­стель на такую величину, чтобы могла разместиться укладываемая в путь шпала с подкладками, которую после подготовки для неё постели затаскивают с помощью шпальных клещей (см. рис. 2.4) сначала в шпальный ящик, а затем задвигают на место удалённой шпалы.

Ручной дрелью в шпале просверливают и затем антисептируют костыльные отверстия, после чего в них забивают костыли (снача­ла основные, а затем обшивочные); шпальный ящик до половины высоты шпалы заполняют чистым (прогрохоченным) балластом и шпалу подбивают; после окончания подбивки шпальный ящик пол­ностью заполняют балластом.

Одиночная смена дефектных железобетонных шпал в основном проводится при ремонтах пути; при текущем содержании такая работа выполняется в редких случаях, например, при повреждении стыковой шпалы. Технология замены железобе­тонных шпал переводных брусьев) во многом схожа с технологией замены деревянных шпал (брусьев): удаляют балласт из шпально­го ящика, расположенного рядом с заменяемой шпалой, снимают клеммные болты и клеммы, шпалу вместе с подкладками сдвигают в шпальный ящик на предварительно уложенную металлическую полосу, по которой шпалу вытаскивают на обочину, и на её место затаскивают новую с прикреплёнными к ней подкладками; уста­навливают и закрепляют клеммы и клеммные болты. Затем шпалу подбивают подбрасываемым в шпальный ящик прогрохоченным балластом, при этом средняя часть шпалы оставляется неподби- той; шпальный ящик засыпают балластом и трамбуют. Заменён­ные шпалы убирают с перегона.

Место работ при одиночной смене шпал ограждается сиг — нальными знаками “ Свисток ”:на звеньевом пути — при условии, чтобы между одновременно сменяемыми шпалами было не менее шести шпал; на бесстыковом пути — с соблюдением тем­пературного режима (см. табл. 2.16) рельсовых плетей и при усло­вии производства работ одновременно не чаще чем через 20 шпал и вывески решетки до 2 см; при одиночной смене переводных бру­сьев (кроме флюгарочных и брусьев, на которых крепятся устрой­ства для перевода стрелок и подвижных сердечников крестовин) на стрелочных переводах — со сменой одновременно не более двух брусьев на комплект и если между сменяемыми брусьями остаётся не менее 10 брусьев.

При замене негодных шпал в процессе планово-предупредитель­ных работ, производимых комплексами машин, используется ме­нее трудоёмкая технология: извлечение из пути негодных и уклад­ку новых производят перед выправочно-подбивочной машиной, вывешивая шпальную решетку домкратами; после удаления негод­ной шпалы на её место укладывают новую шпалу, устанавливают подкладки и скрепляют ее с рельсом; подбивает ее машина, следом за сменой шпал выправляющая путь. Состав бригады монтёров пути для смены шпал при планово-предупредительных работах зависит от числа сменяемых шпал и темпа работы выправочно- подбивочной машины.

При смене шпал с применением специализированной машины (рис. 3.68) она выполняет основные наиболее трудоёмкие операции: привозит новые шпалы к месту смены; после расшивки деревянной шпалы (снятия клеммных болтов на железобетонной шпале) выве­шивает путь, извлекает из-под рельса сменяемую шпалу и грузит её на собственную платформу, укладывает новую шпалу; после окон­чания работ по смене шпал отвозит изъятые из пути на станцию. Работы, сопутствующие смене шпал (расшивка костылей или сня­тие клеммных ботов, забивка костылей или постановка клеммных болтов на уложенной в путь шпале, отрывка балласта, подбивка шпалы, планировка балласта в месте смены шпалы), выполняются монтёрами пути.

Смена шпал с вырезкой балласта до их подошвы при ремон­тах пути ограждается сигналами уменьшения скорости с выдачей предупреждений на поезда о снижении скорости пропуска поез­дов до 25 км/ч.
