Правила приемки работ и технические условия на приемку работ по ремонту пути

Отремонтированный железнодорожный путь должен соответ­ствовать требованиям Технических условий на работы по ремонту и планово-предупредительной выправке пути. Вне зависимости от вида ремонтно-путевых работ отремонтированный путь должен удовлетворять следующим общим требованиям:

  • путь и все его сооружения соответствуют проектной доку­ментации, а работы выполнены в полном объеме;
  • использованные материалы соответствуют стандартам, тех­ническим условиям, группе годности и уложены в путь в нор­мативных объемах;
  • шпалы сплошь подбиты;
  • балласт в шпальных ящиках и на откосах балластной при­змы уплотнен;

балластная призма спланирована и имеет проектные раз­меры, верх призмы находится на 3 см ниже поверхности де­ревянных шпал и на одном уровне с поверхностью железобетонных шпал в средней их части, расстояние от верха при­змы до подошвы рельса не менее 3 см;

  • болты смазаны и закреплены с требуемым усилием затяж­ки гаек, которое для клеммных болтов составляет 20 кг-м, закладных — 15 кг-м, стыковых — 60 кг-м;
  • костыли добиты;
  • противоугоны установлены по соответствующей схеме, все противоугоны прижаты к шпалам;
  • стыковые зазоры отрегулированы с учетом температуры рельсов;
  • водоотводы очищены.

К моменту сдачи плети бесстыкового пути должны быть введе­ны в расчетный температурный интервал.

Приемка отремонтированного пути проводится комиссией, в которую входят начальник дистанции пути (при его отсутствии — заместитель начальника дистанции пути) — председатель, местный дорожный мастер, бригадир пути, представитель дистанции элек­троснабжения (на электрифицированных линиях), а также пред­ставители дистанции сигнализации и связи и исполнителя работ.

В комиссию может быть включен в качестве эксперта предста­витель сторонней организации.

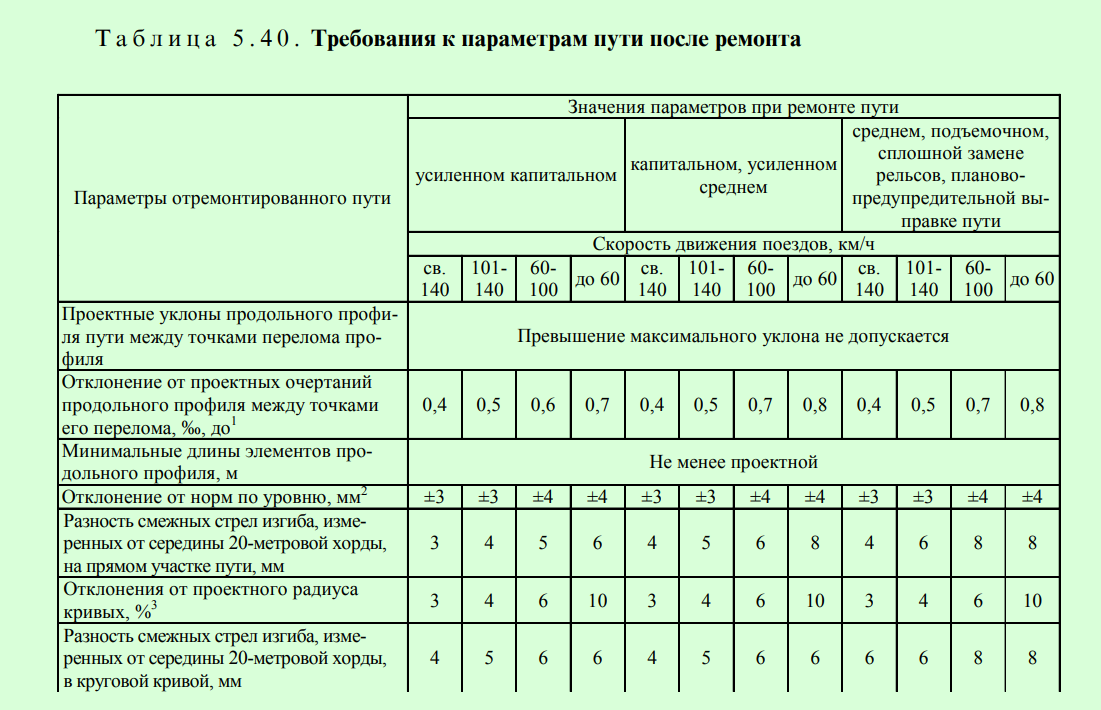

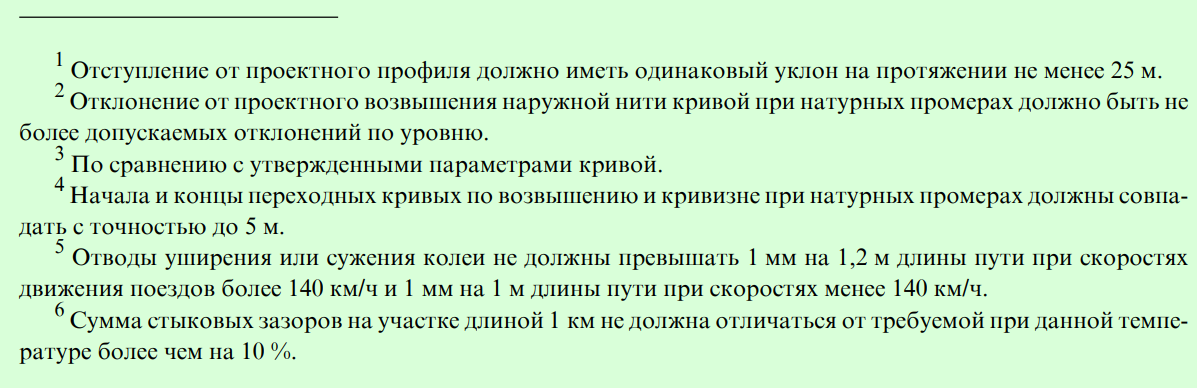

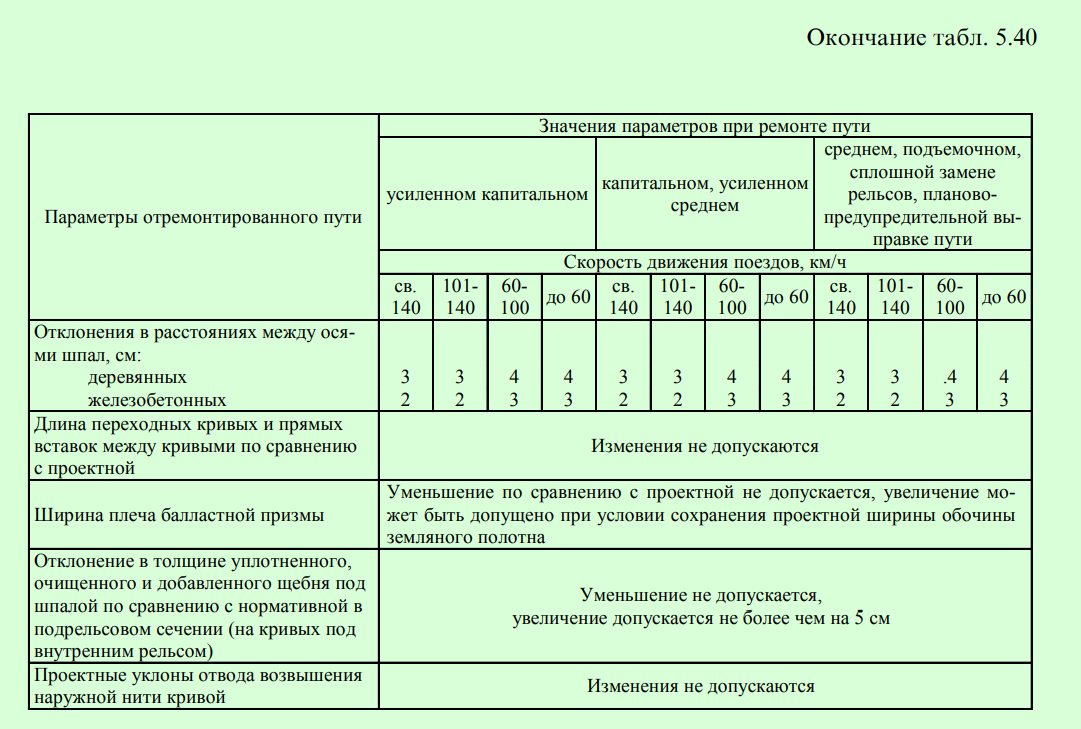

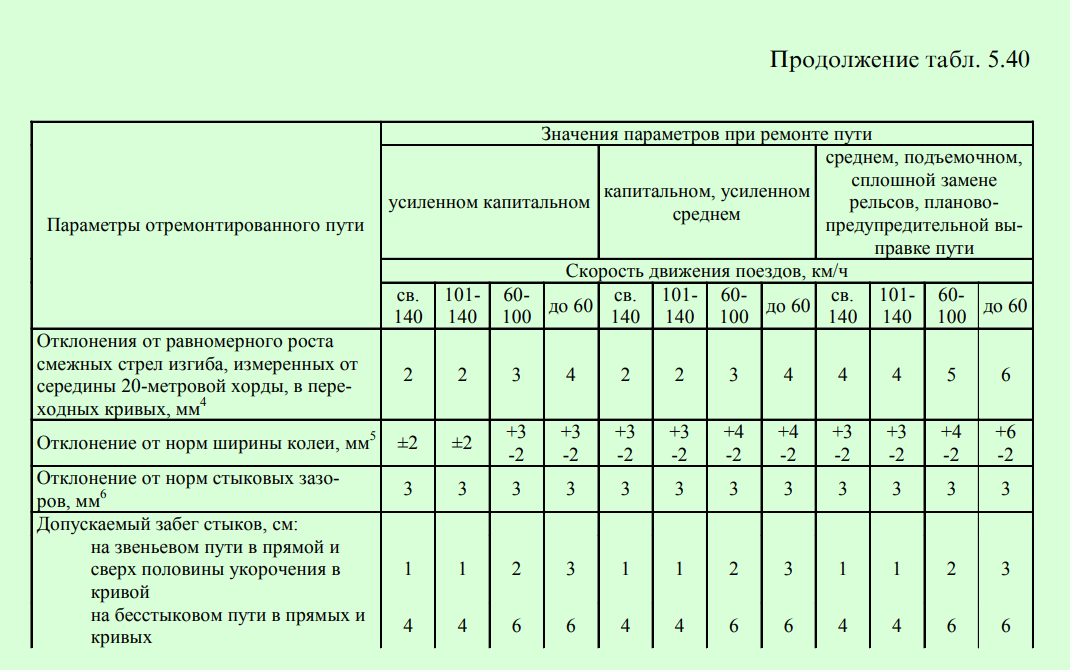

Контролируемые параметры отремонтированного пути долж­ны удовлетворять требованиям, приведенным в табл. 5.40.

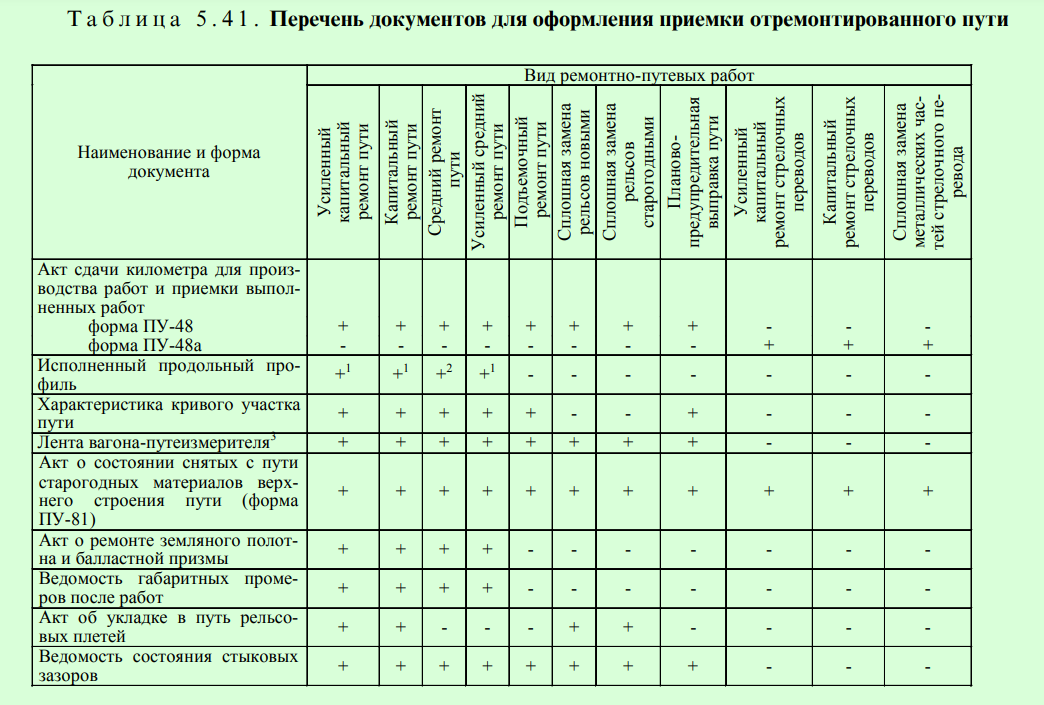

Перечень документов для оформления приемки отремонтиро­ванного пути представлен в табл. 5.41.

Приемка пути считается законченной, если после трех прохо­дов вагона-путеизмерителя (пропуска груза не менее 1 млн т брут­то при глубокой очистке и 350 тыс. т брутто при обычной очистке щебня) путь имеет отличную оценку и отсутствуют отступления выше 1- й степени. При выявлении за ука­занный период отступлений выше 1-й степени работы по их устра­нению выполняются за счет организации, проводившей ремонт.

Вся техническая документация по приемке отремон­тированного пути и его сооружений хранится в одном экземпляре у заказчика (в дистанции пути) до следующего усиленного капи­тального или капитального ремонтов, а если эти ремонты не предусмотрены — до следующего среднего ремонта. Другой экземп­ляр хранится у исполнителя работ (ПМС) в течение 1 года.

В период сборки звеньев путевой решетки на производственной базе ПМС осуществляется технический надзор, в процессе которо­го выполняется проверка:

  • электрического сопротивления звеньев с железобетонны­ми шпалами;
  • соблюдения сборочных допусков по ширине колеи собран­ных звеньев;
  • соответствия группе годности используемых материалов верхнего строения пути;
  • качества укладываемых в путь материалов верхнего строе­ния пути в соответствии с сертификатами на рельсы, шпалы, скрепления, балласт, сварные рельсовые плети и др.

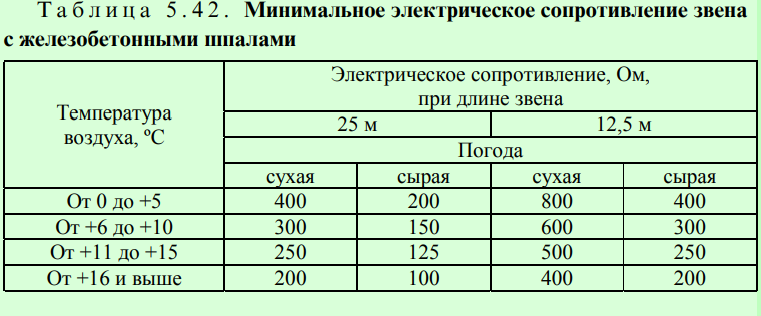

Измерение электрического сопротивления собранных на базе звеньев осуществляется приборами, прошедшими метрологи — ческую проверку. Электрическое сопротивление между рель­сами одного звена должно быть не менее значений, указанных в табл. 5.42.

Электрическое сопротивление каждого звена измеряют дваж­ды. Второе измерение проводят сразу после первого. При втором измерении проводник, подключавшийся при первом измерении к левому рельсу, подключают к правому, а проводник, подключав­шийся ранее к правому рельсу, подключают к левому. Результа­ты первого и второго измерений складывают и делят пополам.

Если у собранного звена сопротивление меньше значения, ука­занного в табл. 5.42 для данных погодных условий, то следует на этом звене снять один из рельсов и измерить электрическое сопро­тивление между двумя подкладками на каждой шпале. На тех шпа­лах, у которых электрическое сопротивление меньше нормативно­го для одной шпалы, необходимо тщательно обследовать состоя­ние всех электроизолирующих деталей (втулок, прокладок), про­верить правильность сборки скреплений и устранить причины по­ниженного сопротивления.

Нормативное сопротивление одной шпалы определяют как про­изведение минимального электрического сопротивления звена при данных погодных условиях на число шпал в звене.

Пример. При температуре воздуха 12 °С и сухой погоде по табл. 5.42 минимальное электрическое сопротивление звена длиной 25 м при эпюре укладки шпал 1840 шт./км должно быть 250 Ом. Следовательно, норма­тивное сопротивление одной шпалы при их числе на звене 46 шт. должно быть 250 • 46 = 11500 Ом.

При оценке качества производства работ по ремонту железно­дорожного пути в последние годы с успехом применяют путеизме- рители ЦНИИ-4.

Приемка выполненных работ по капитальному ремонту земляного полотна

Капитально отремонтированные сооружения земляного полот­на и новые, в том числе сооружаемые взамен изношенных или де­формированных, предъявляются к приемке в эксплуатацию по эта­пам выполнения отдельных работ или в целом по окончании всех работ, предусмотренных принятыми техническими решениями по капитальному ремонту и утвержденными сметами.

В ходе приемки после ремонта в эксплуатацию земляного по­лотна, отремонтированных или вновь построенных сооружений по результатам натурного обследования устанавливается качество выполненных работ и их соответствие утвержденным техническим решениям и сметам.

Скрытые работы проверяются по вспомогательным актам на эти работы.

Приемка отремонтированных объектов земляного полотна и его сооружений должна оформляться актом, содержащим необходи­мые сведения о конструктивных элементах сооружений, объемах, стоимости и качестве выполненных работ.

К акту прилагается перечень исполнительной вспомогательной технической документации с указанием отклонения ее от утверж­денных технических решений и смет.

При наличии недоделок по ремонту основной площадки земля­ного полотна и водоотводных сооружений и обустройств (в комп­лексе капитального и среднего ремонтов пути) приемка пути после ремонта запрещается.
